Kotahanke – Oulunsalon kirkonkylän rauhanyhdistys ry

Yhdistyksen jäsenistön piirissä on keskusteltu jo useamman vuoden aikana mahdollisuudesta rakentaa kota erilaisille tapahtumille. Ajatus oli hautunut ja keväällä 2024 vuosikokouksessa esiteltiin ideoita, sen jälkeen alettiin työstämään suunnitelmia ja miettimään rahoitusta.
Toukokuussa 2024 oltiin siinä vaiheessa, että voitiin jättää rakennuslupahakemus ja samaan aikaan olimme saaneet tiedon, että hankkeelle voitaisiin saada tukea EU:lta.
Toukokuussa pidimme ylimääräisen kokouksen, jossa päätimme kodan rakentamisesta. Olimme saaneet lainapäätöksen pankista, teimme rahoitushakemuksen, rakennuslupakin saatiin ja kesäkuussa ennen juhannusta Oulun Seudun Leader ry käsitteli tukihakemuksen ja puolsi sen myöntämistä.
Lomien jälkeen syyskuussa 2024 ELY-keskus teki myönteisen tukipäätöksen.
Oulunsalossa on ollut tarvetta tilalle, jossa voi pitää koulutuksia, kokouksia ja vaikka perhejuhlia. Kota tulee palvelemaan yhdistyksen omissa kokoontumisissa, erityisesti lapsi- ja nuorisotyön sekä varttuneen ikäpolven kokoontumisissa.
Kotaa tullaan vuokraamaan käyttökuluja vastaan jäsenistölle ja yhdistyksen ulkopuolisille yksityishenkilöille, yrityksille ja yhdistyksille sekä julkisille toimijoille, silloin kun se ei ole varattuna omaan käyttöön.
Rakentamisen vaiheita:
Rakentamisen aloituskokous ja paikan merkkaus pidettiin 20.9.2024

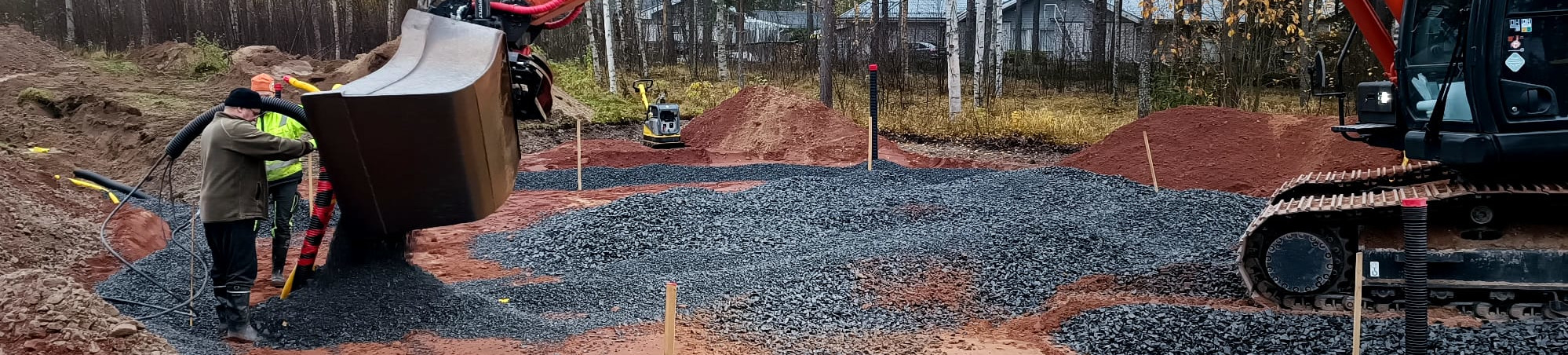

Pohjatyöt tehtiin 16.-19. lokakuuta
Perustus
Perustukset, sisälle tulevat ilmanvaihtokanavat ja eristykset sekä hiekkatäyttö asennettiin marraskuun alkupäivinä. Perustus peiteltiin juuri ennen ensimmäisten lumien satamista odottamaan kevättä.
WC-tilat
Kodan rakentaminen oli tauolla joulukuun ja vuodenvaihteen yli, suunnitelmia pyöri varmaan useamman päässä mitä seuraavaksi tehtäisiin. Tammikuun puolivälissä pidettiin WC-tilojen osalta katselmus ja mietittiin, miten tilasta saadaan toimiva. Kodan käyttäjille pitää olla muusta toiminnasta erilliset ja käytännölliset tilat.

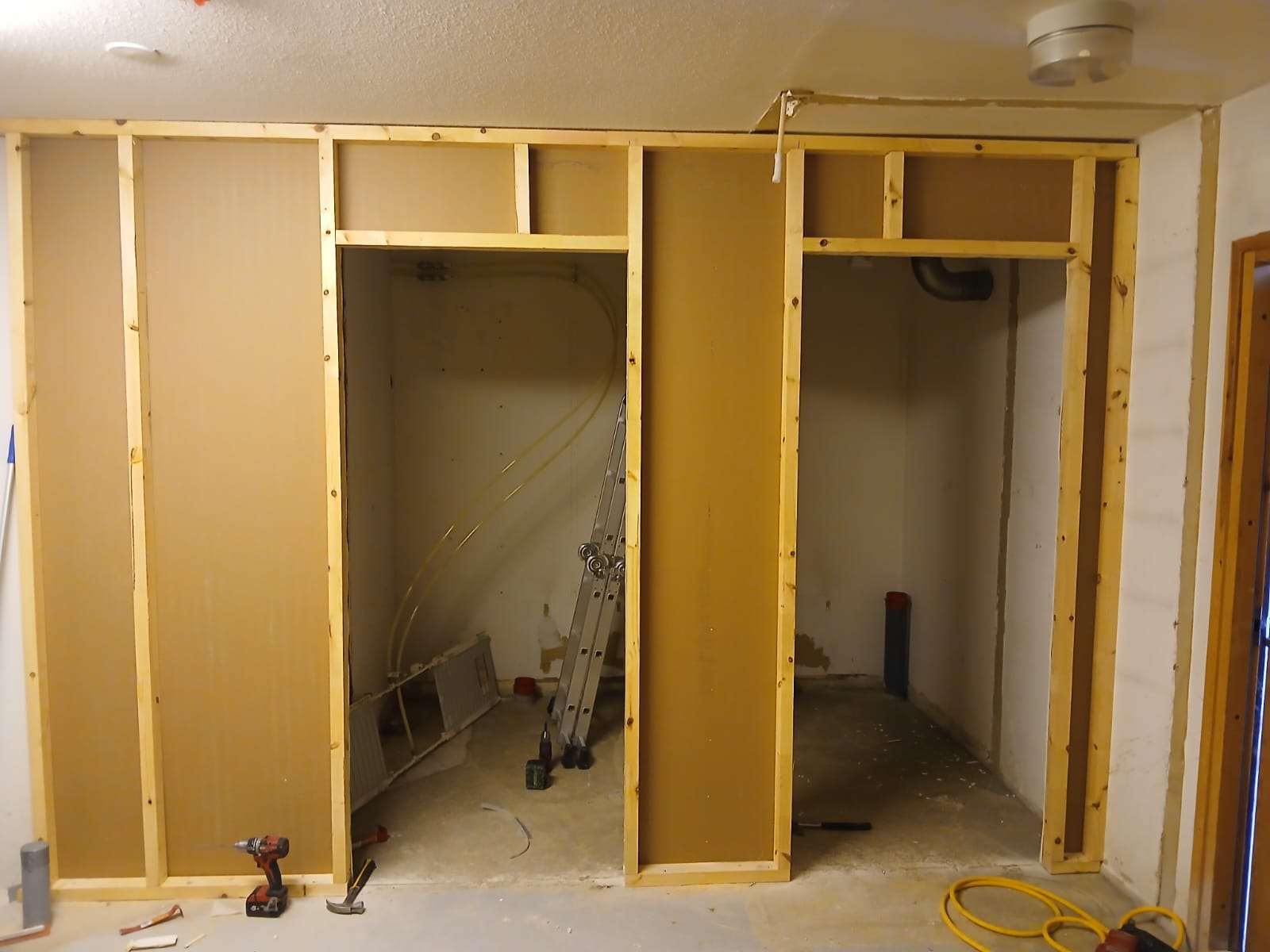

Tammikuun loppupuolella purettiin vanhat väliseinät ja lattiat. Helmikuun alussa tehtiin tarvittavat LVI-muutostyöt ja valettiin lattia uudelleen. WCn väliseinät rakennettiin muutama päivä valun jälkeen, tilojen sähkötyöt tehtiin samaan aikaan.

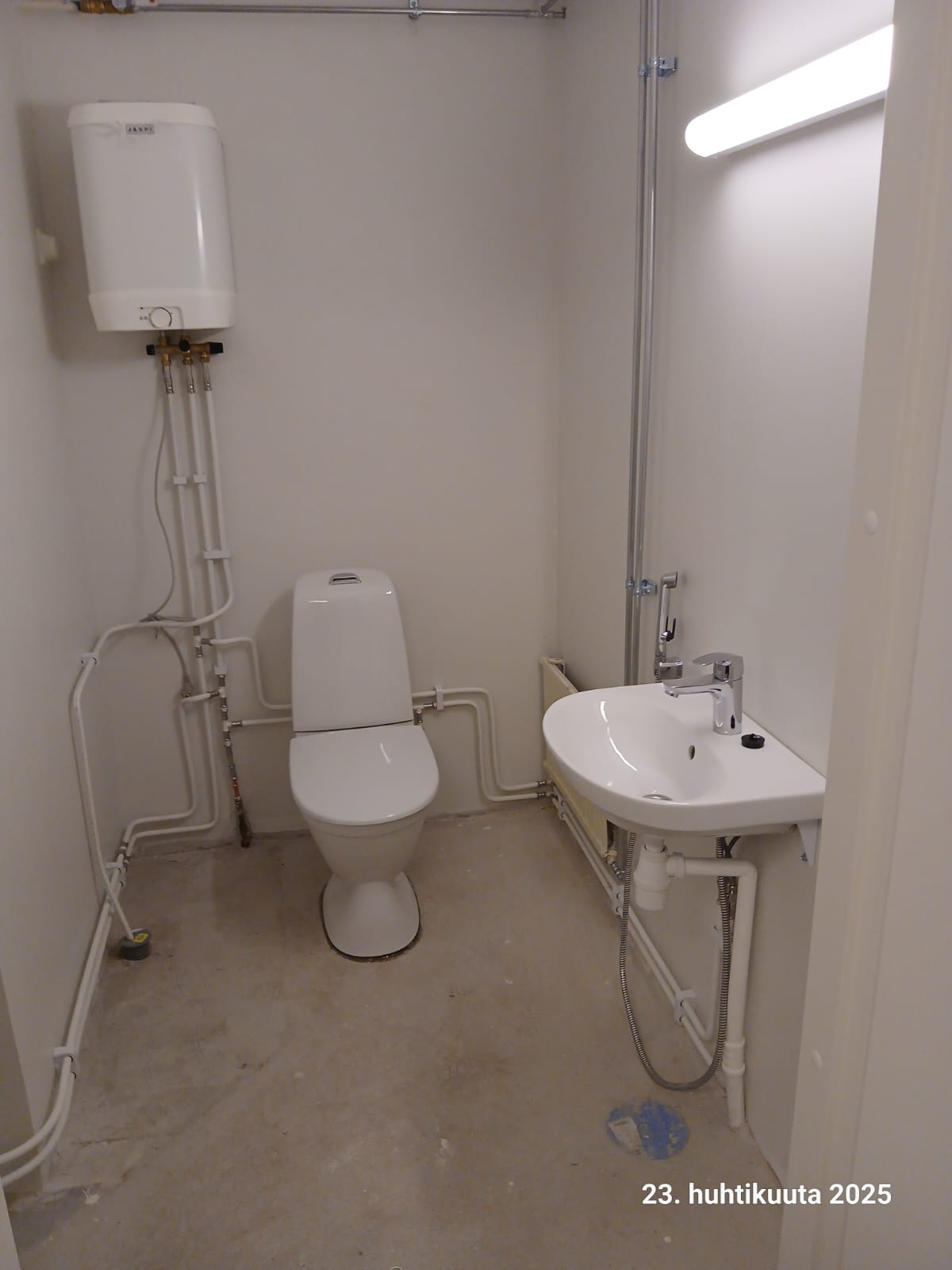

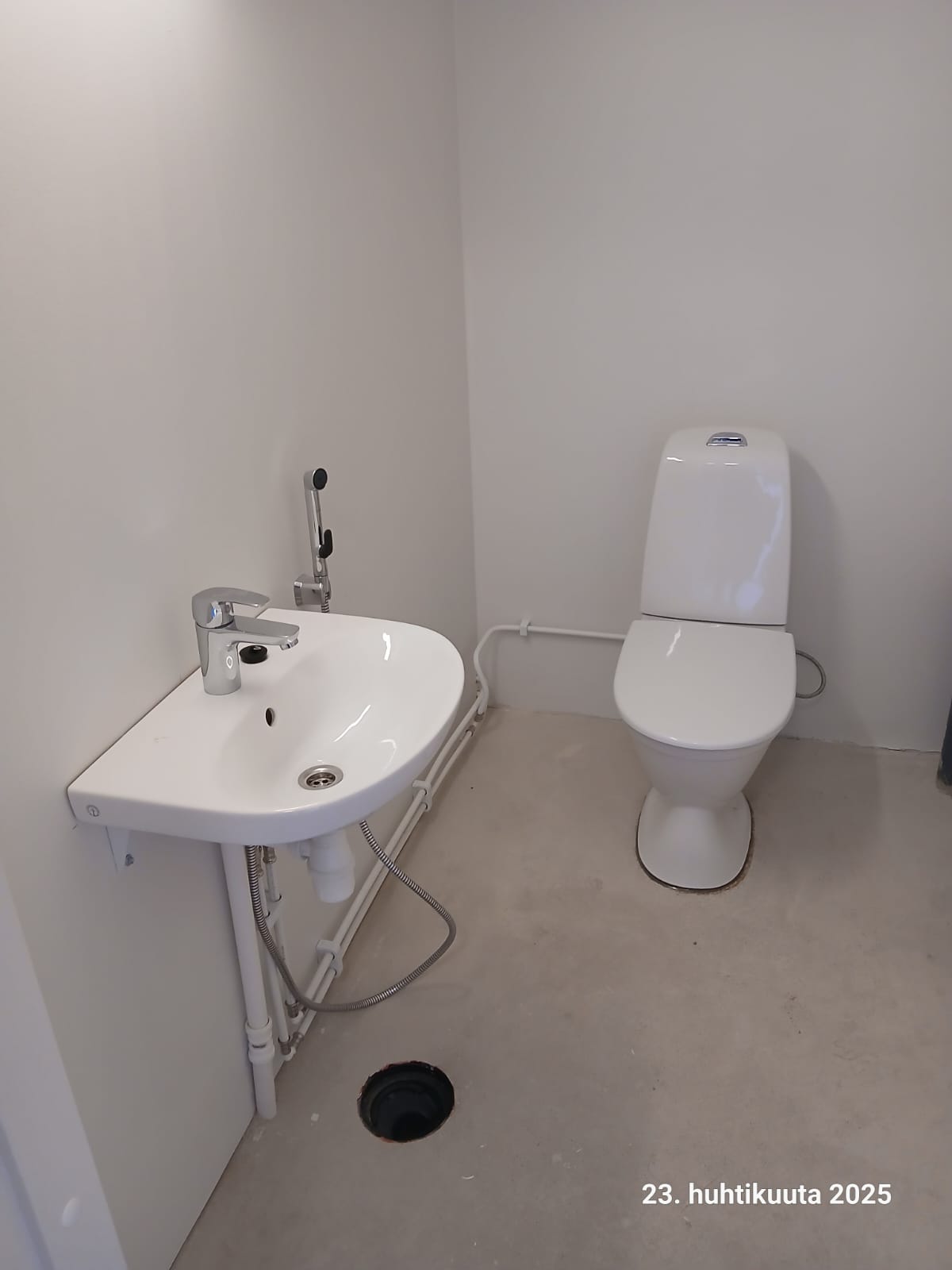

Huhtikuun puoliväliin mennessä asennettiin WC-istuimet, lavuaarit, hanat ja muut tarvittavat LVI-kalusteet.

Metallimiestäkin tarvittiin, kattopalkkien liitoskappale tehtiin vankasta teräksestä. Sen keskellä on aukko savupiipulle.

Runkotyöt

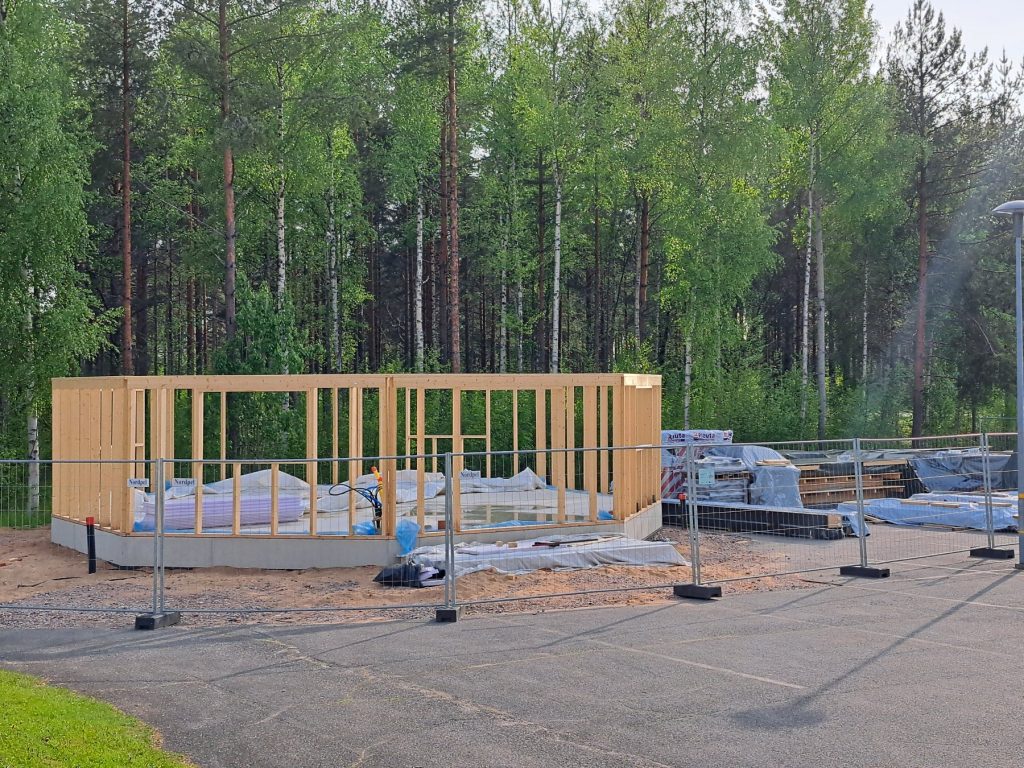

Toukokuun lopussa runkotyöt oli saatu hyvään vauhtiin

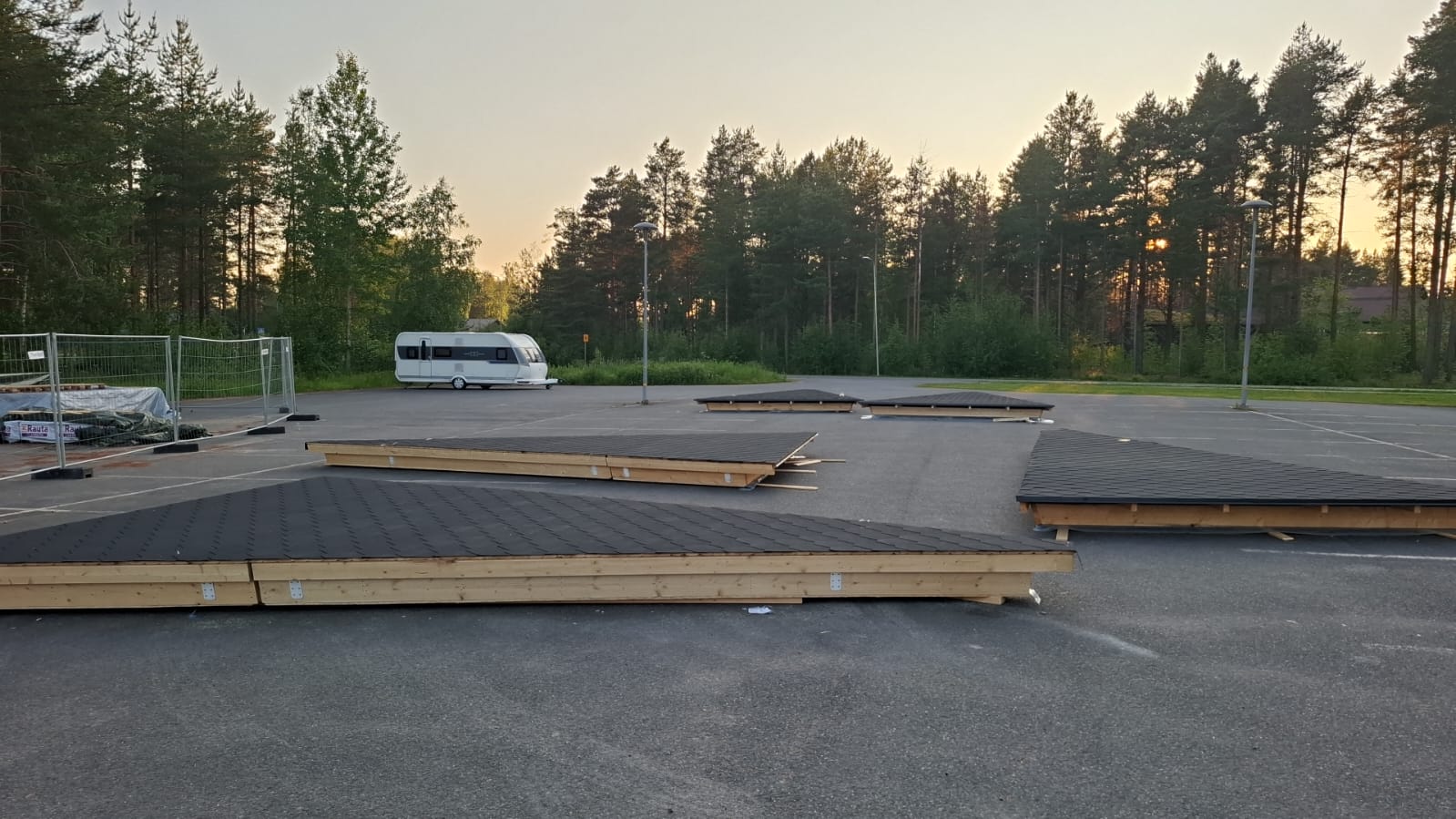

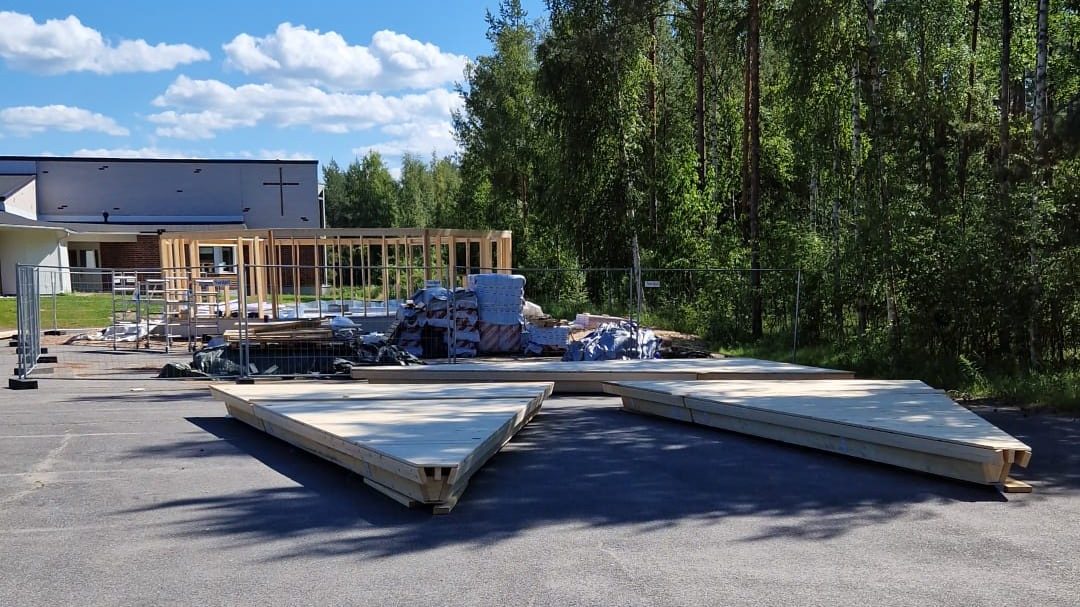

Kodan rakentaminen eteni hieman hitaammin kesän lomakauden aikana. Kattoelementit olivat valmistuneet keväällä ja ne oli kuljetettu työmaalle toukokuun lopulla. Kesäkuussa työmaalla ei tapahtunut kovin paljon.

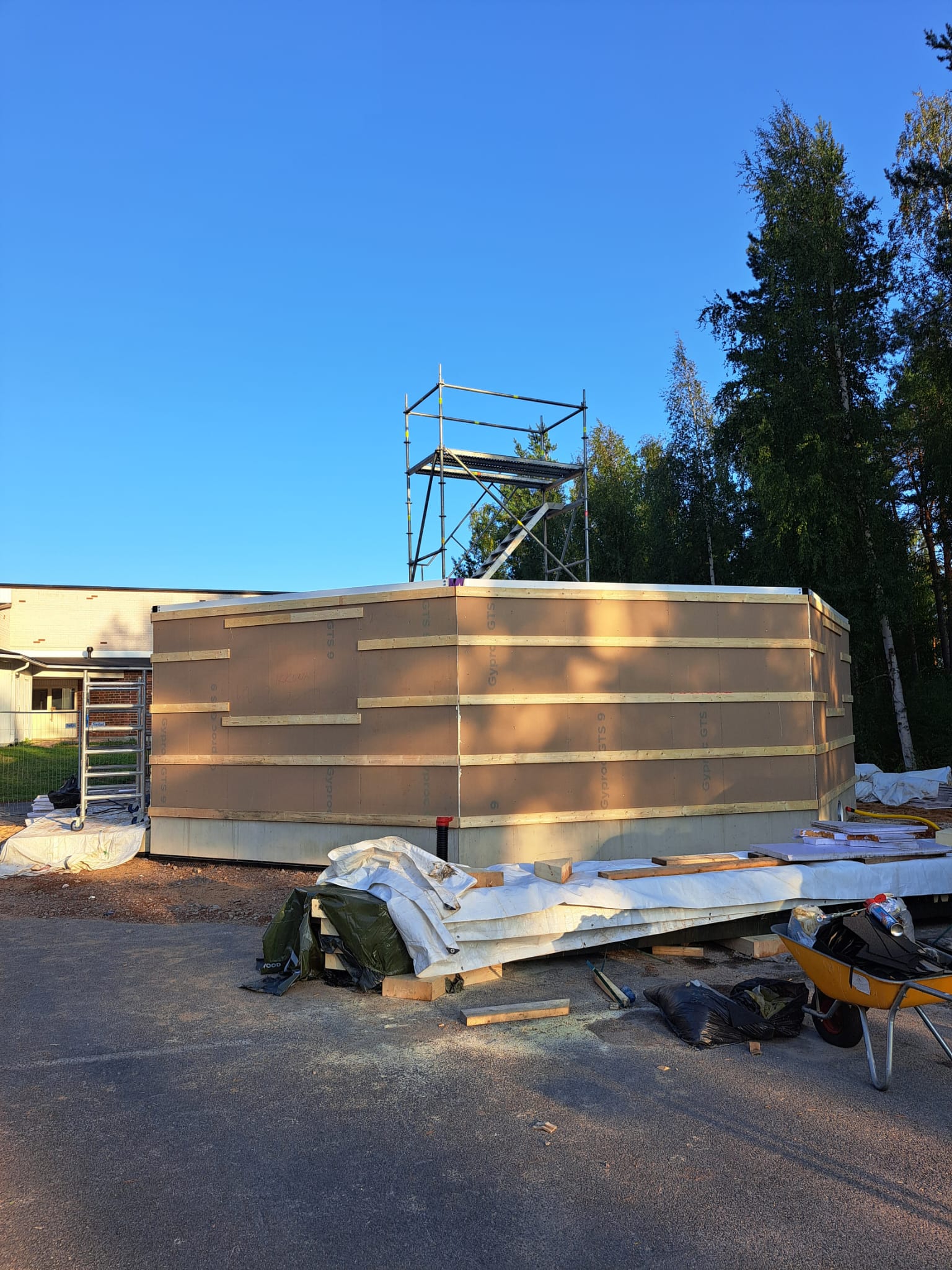

Heinäkuussa parkkialueelle varastoituihin kattoelementteihin asennettiin palahuopa ja viimeisteltiin ne muiltakin osin nostoa varten. Rungon yläpäähän asennettiin teräsvanne pitämään ”koppi” kasassa ja kiinnikkeet kattopalkkeja varten. Vielä ennen katon nostoa asennettiin tuulensuojalevyt ja vaakakoolaus jäykistämään runkoa.

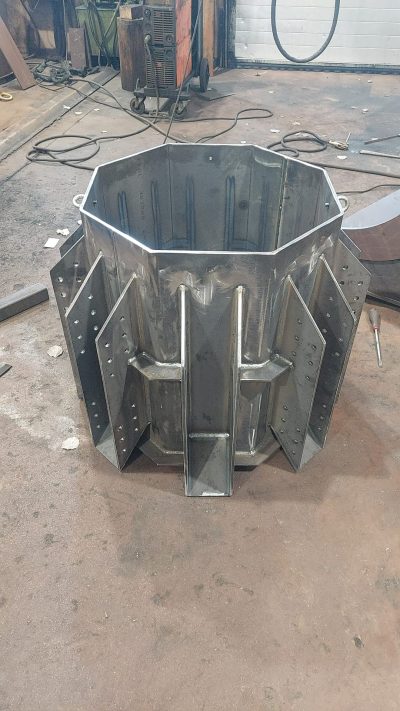

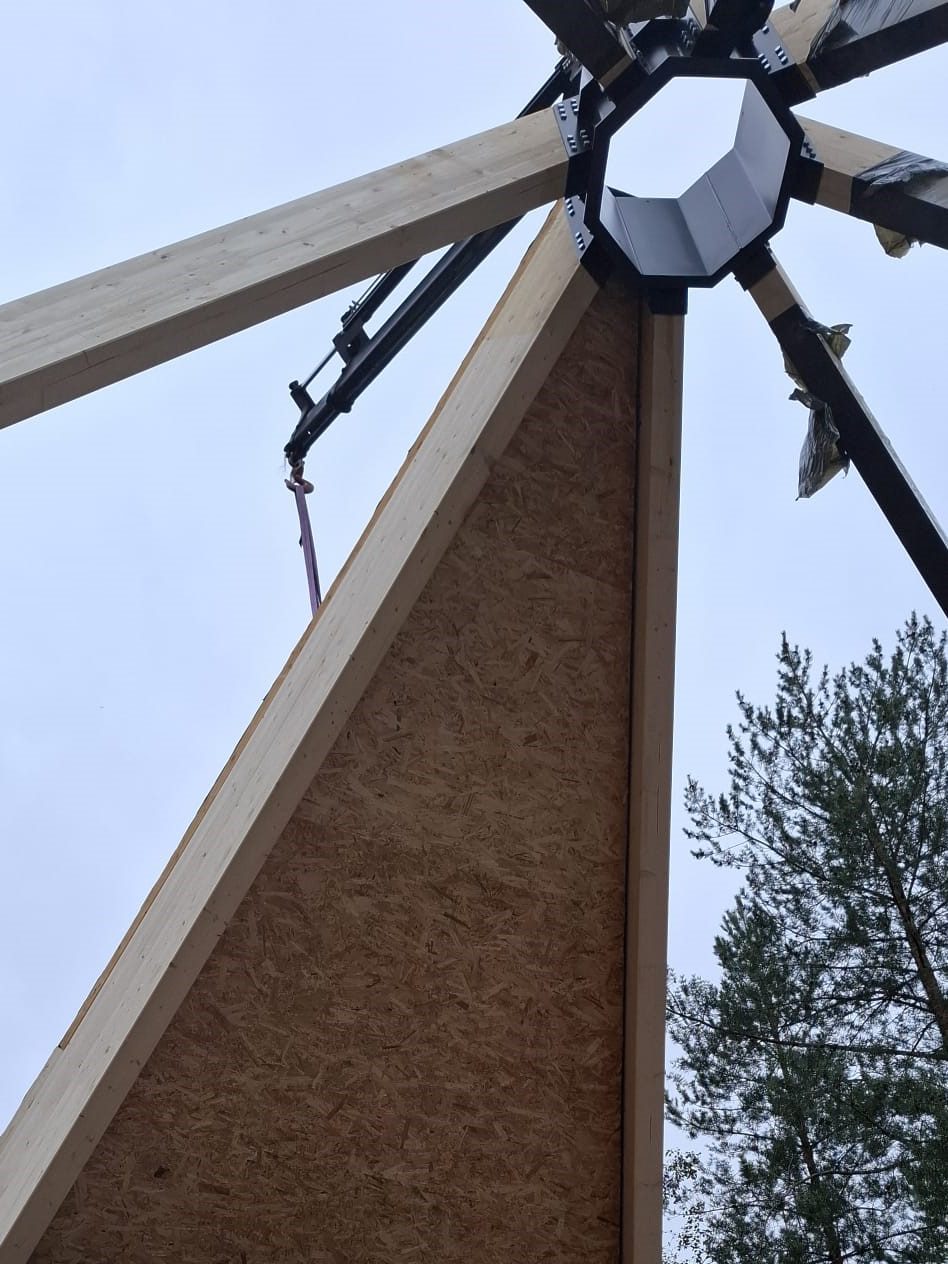

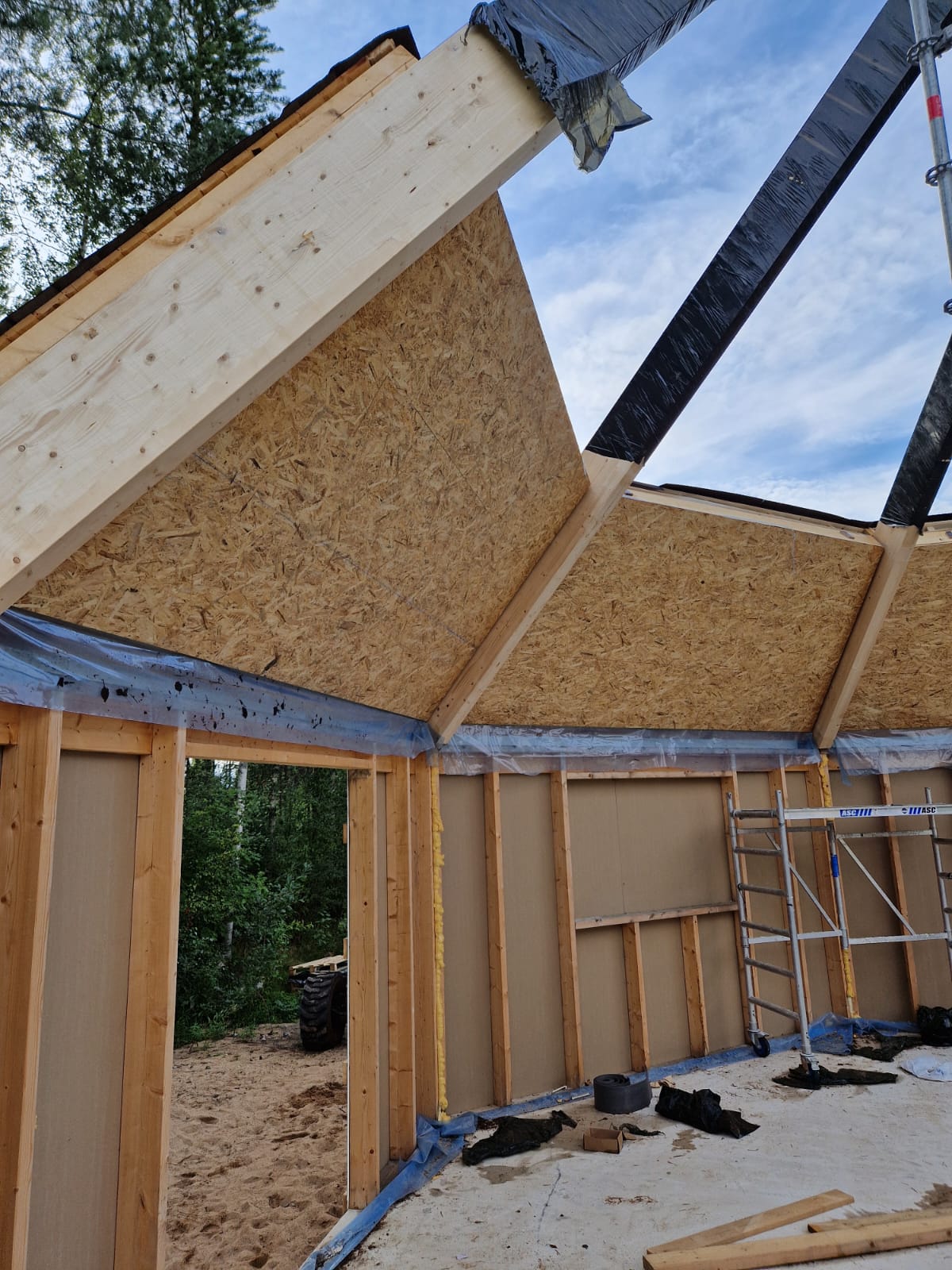

Paksusta teräksestä hitsattu huipun nupin, kattoa kannattavien liimapuupalkkien ja kattoelementtien nostot tehtiin koneiden avustuksella elokuun puolivälin jälkeen.

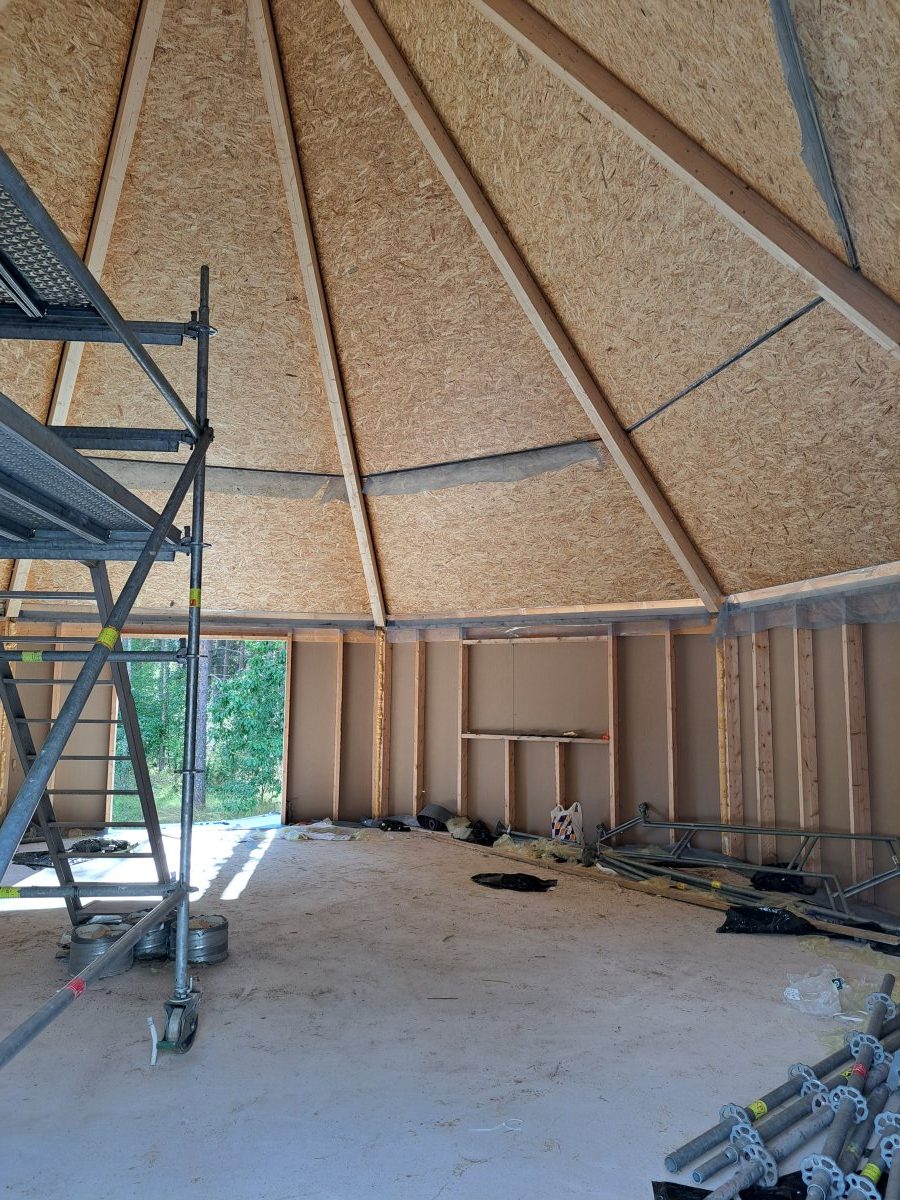

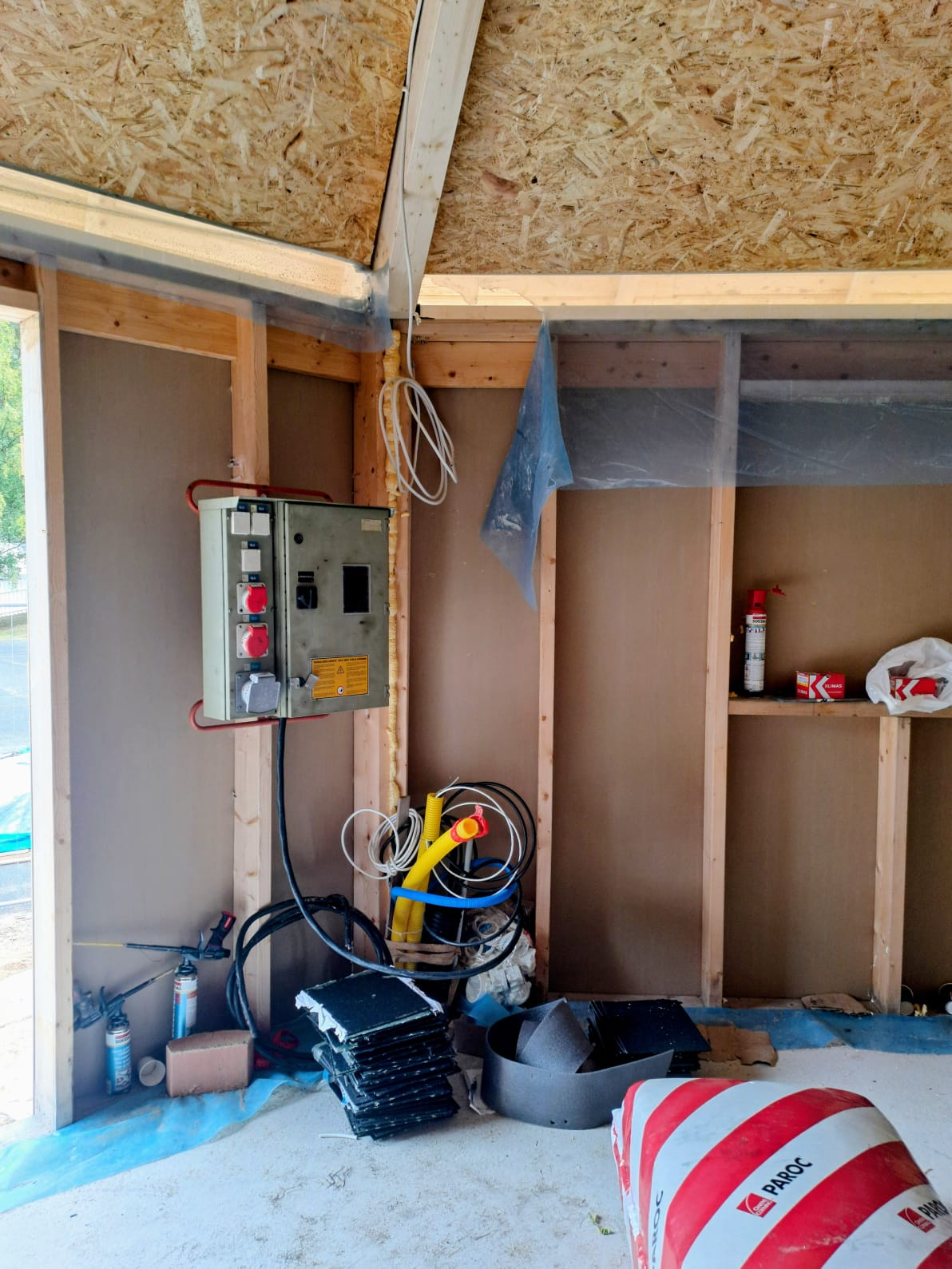

Kodan katto paikallaan sisäpuolelta katsottuna, näyttää hyvältä! Katon asennuksen jälkeen ulko- ja sisäpuolella saatiin muutamassa päivässä paljon aikaan. Sähkömiehet asensivat työmaakeskuksen kotaan, koneiden käyttö helpottui huomattavasti.

Eristeiden asennus aloitettiin myös heti kun katto oli saatu paikalleen. Siivoustakin tehtiin, että työmaalla olisi mukavampi työskennellä.

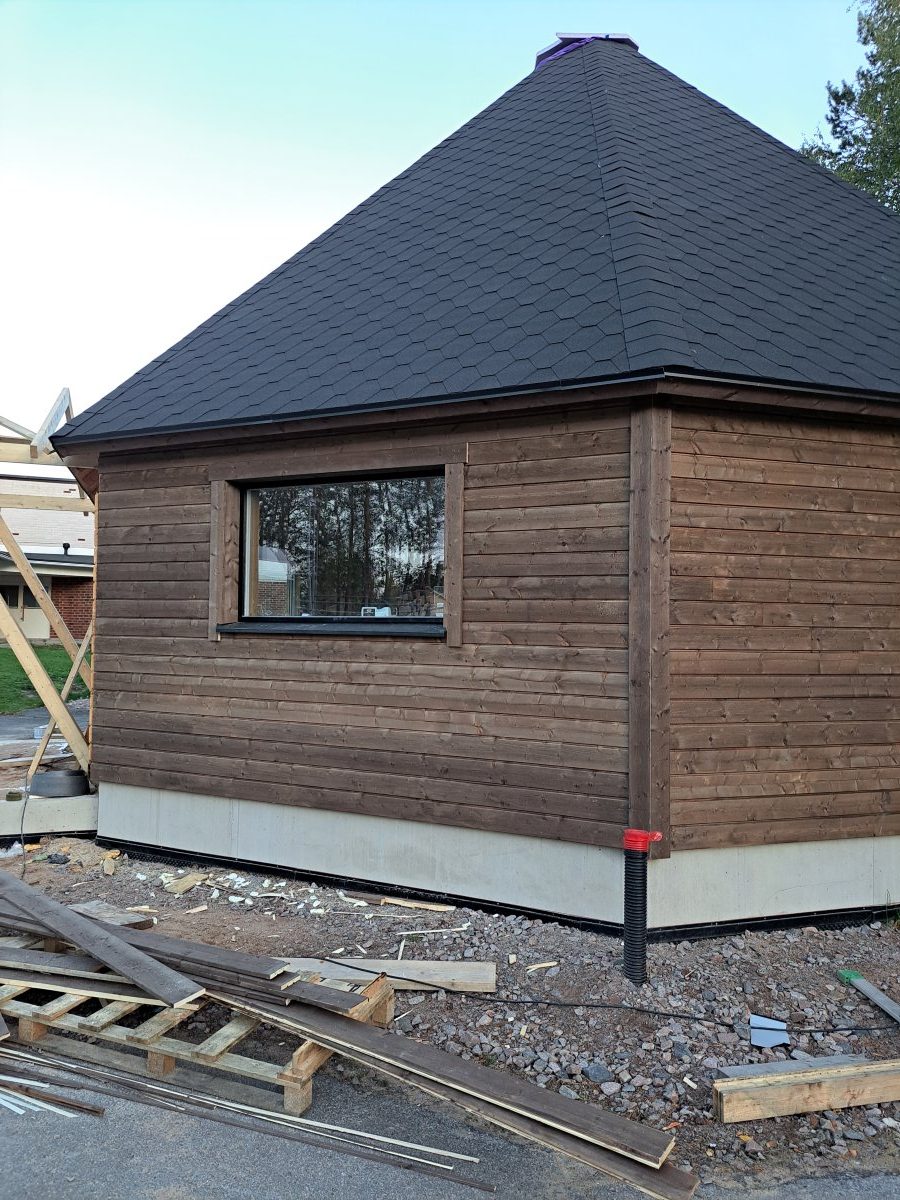

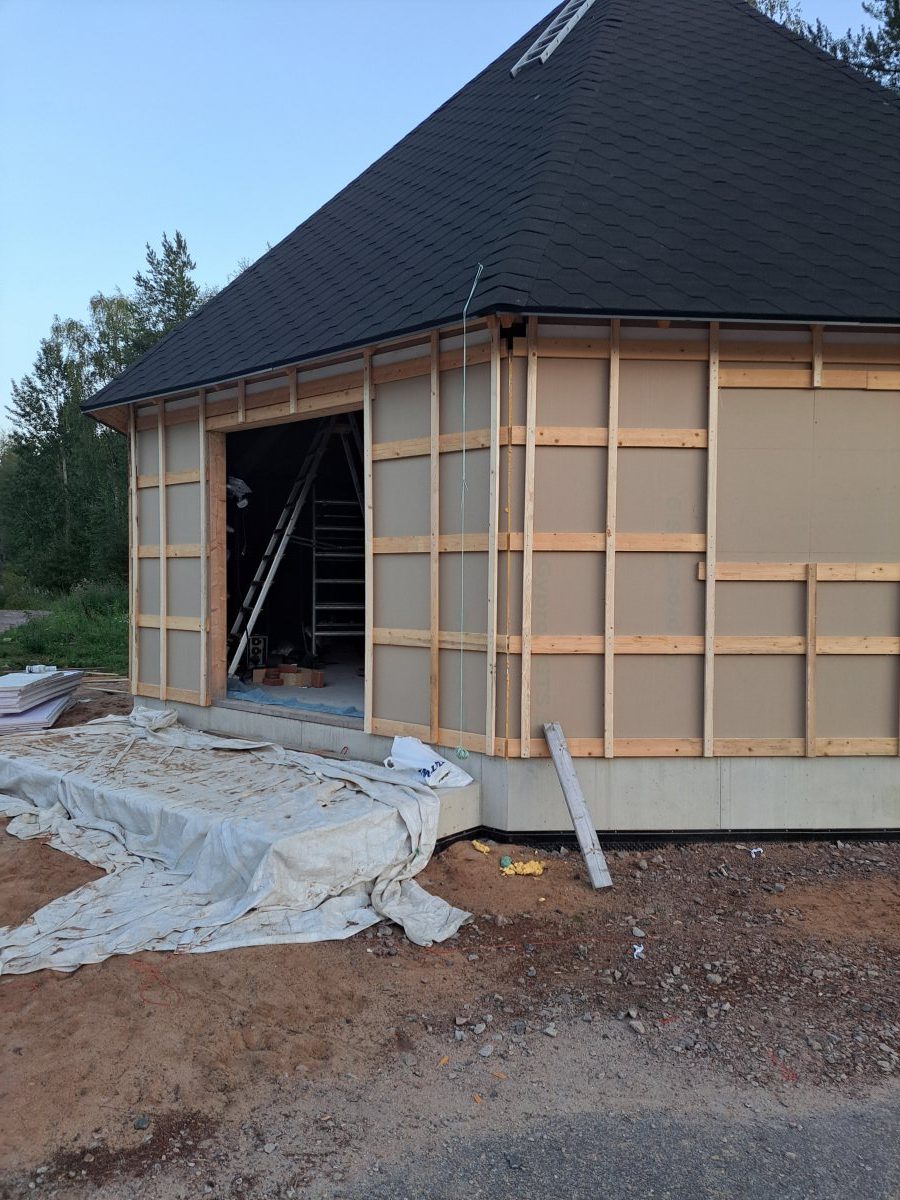

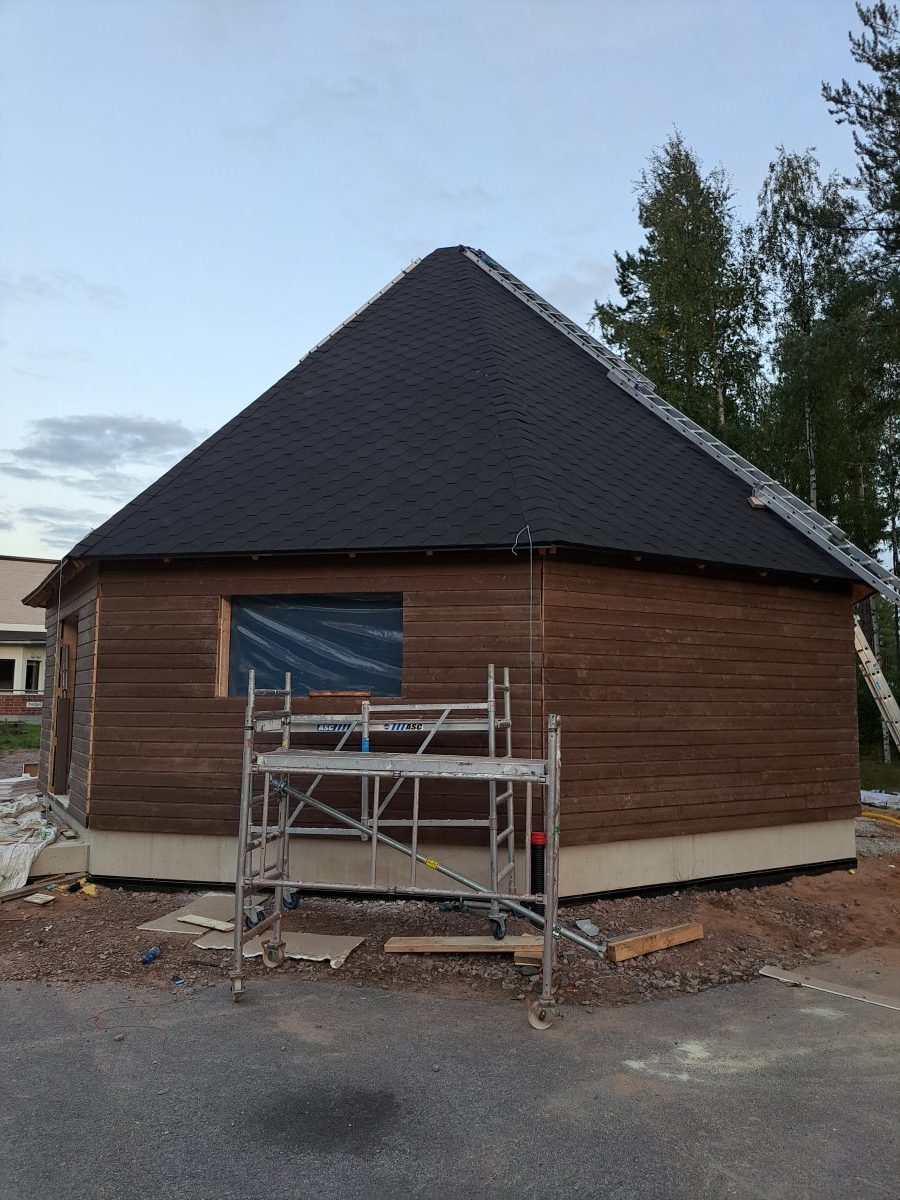

Ulkopuolen pystykoolaus, ulkoverhouksen asennus ja sisäpuolisen höyrynsulun, vaakakoolauksen ja ikkunoiden asennukset oli ohjelmassa elo-syyskuun vaihteessa. Tämä sujui nopeasti, kun talkoisiin saatiin runsaasti tekijöitä.

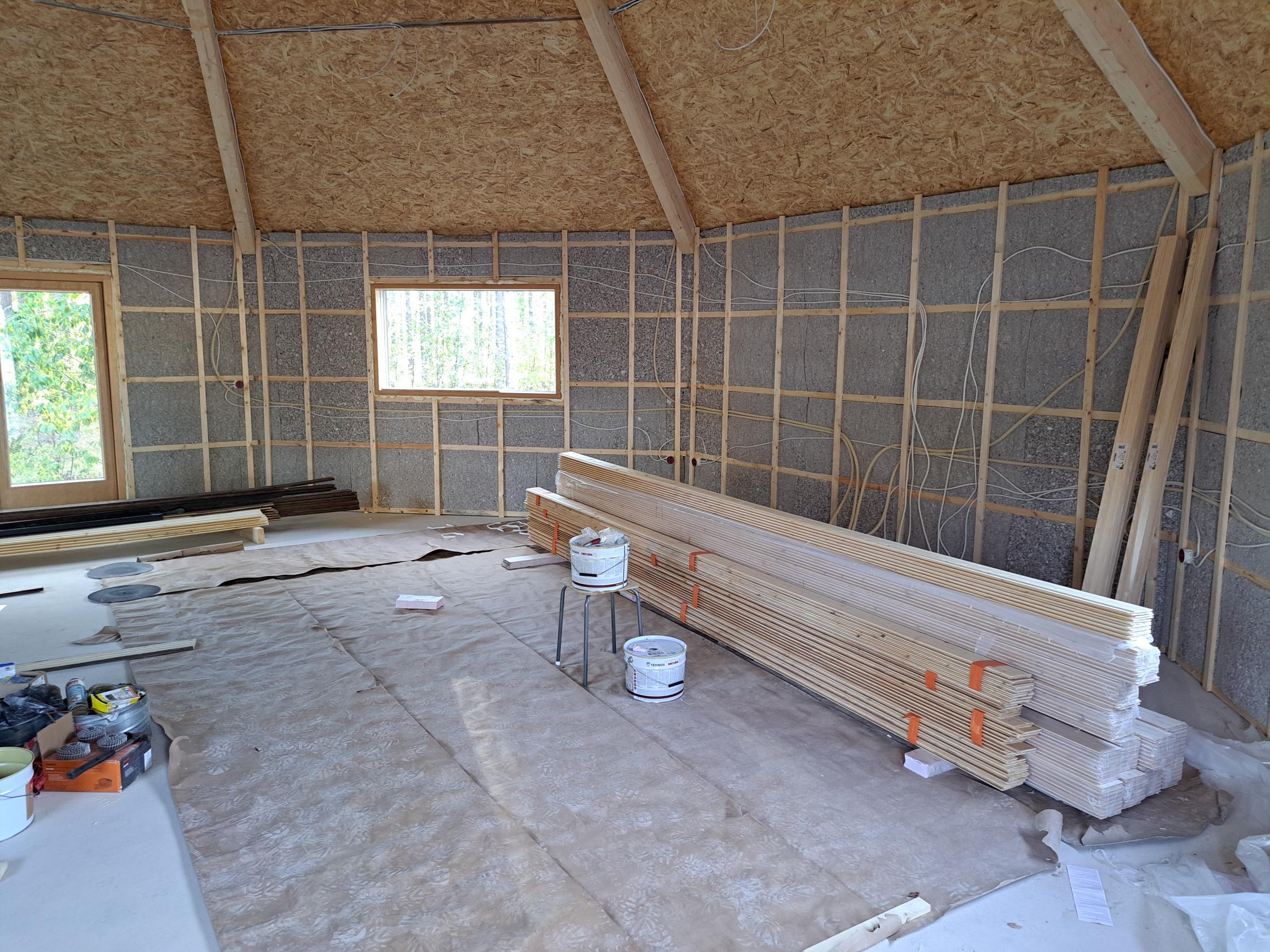

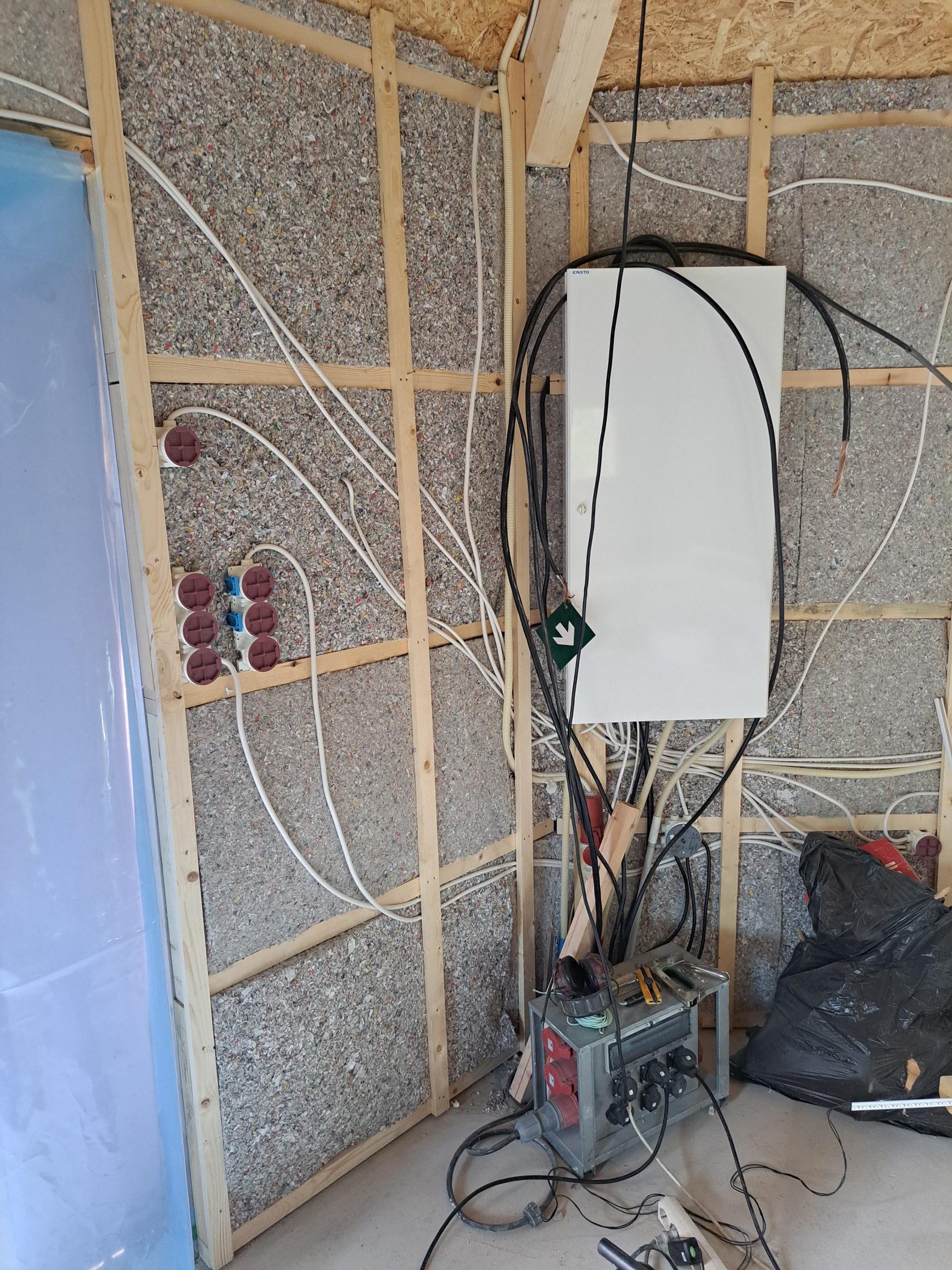

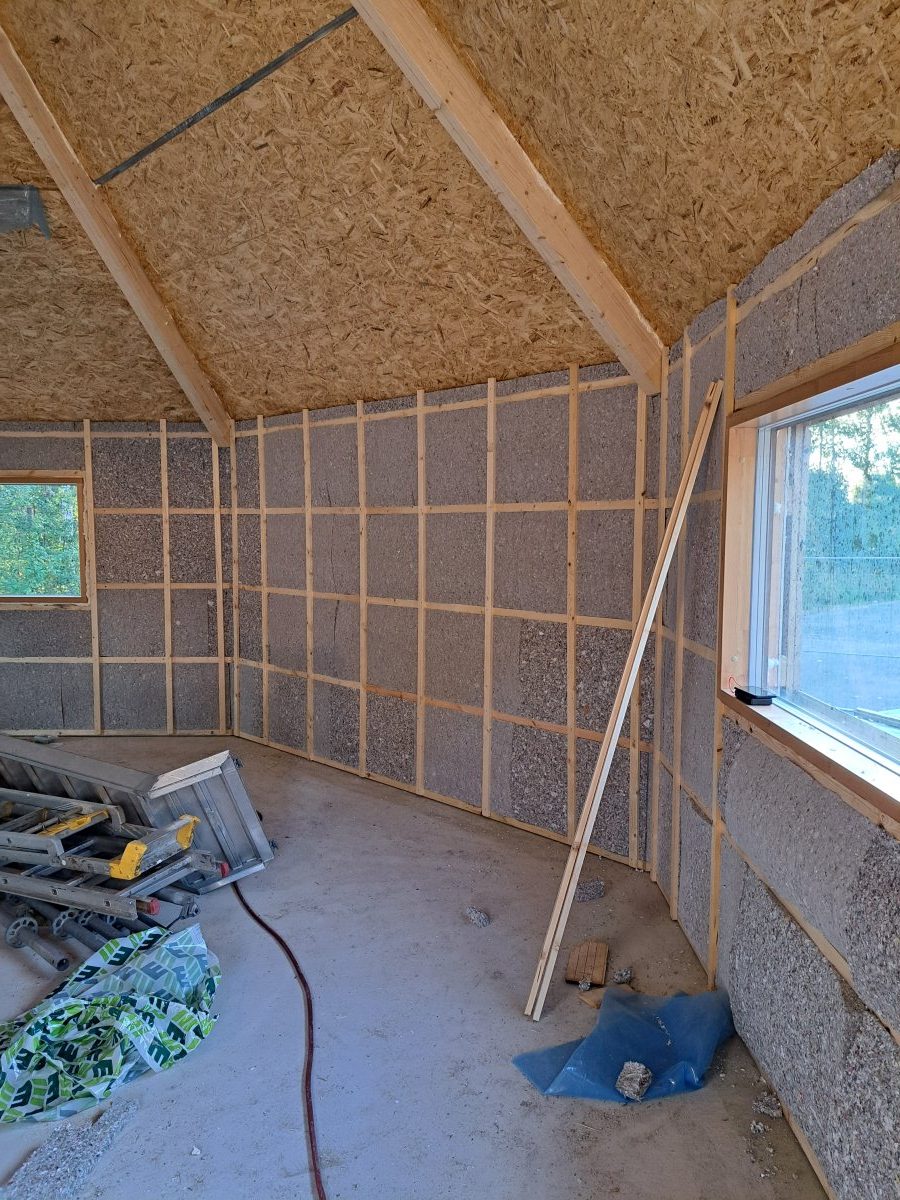

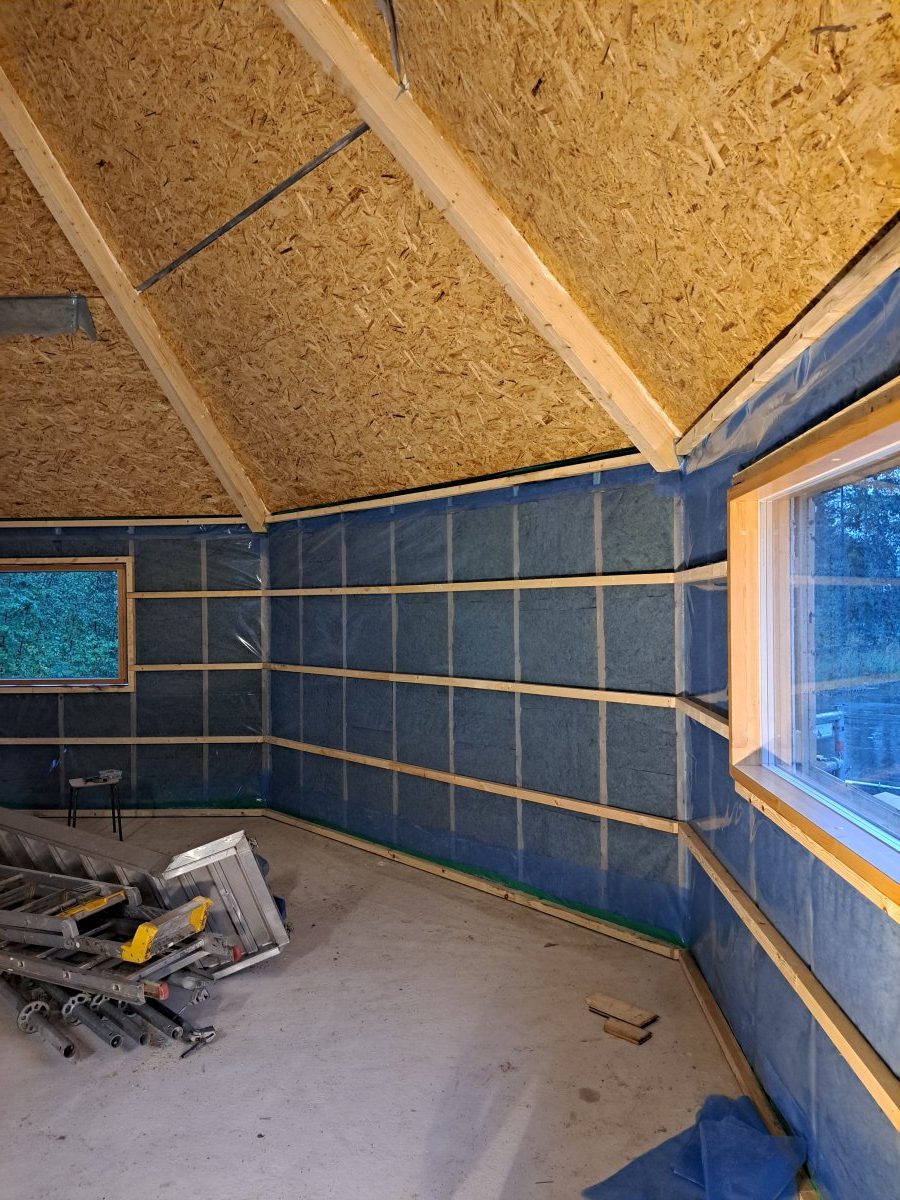

Syyskuun puolivälissä laitettiin sisäpuolelle ekovilla eristeet ja pystykoolaukset sisäpaneeleita varten. Heti perään sähkömiehet asensivat sähköjohdot ja keskuksen.

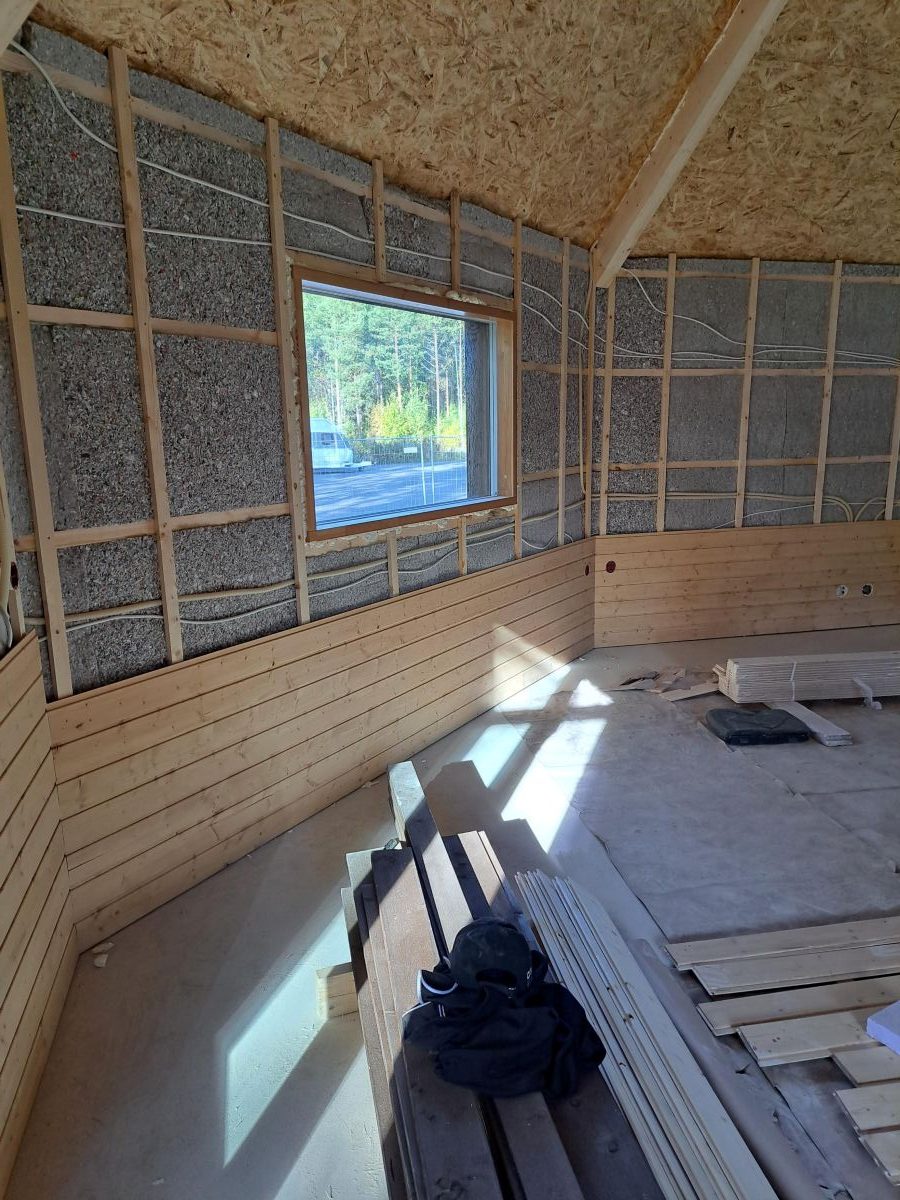

Sisäpaneelien lakkaus ja panelointi aloitettiin syyskuun viimeisellä viikolla.

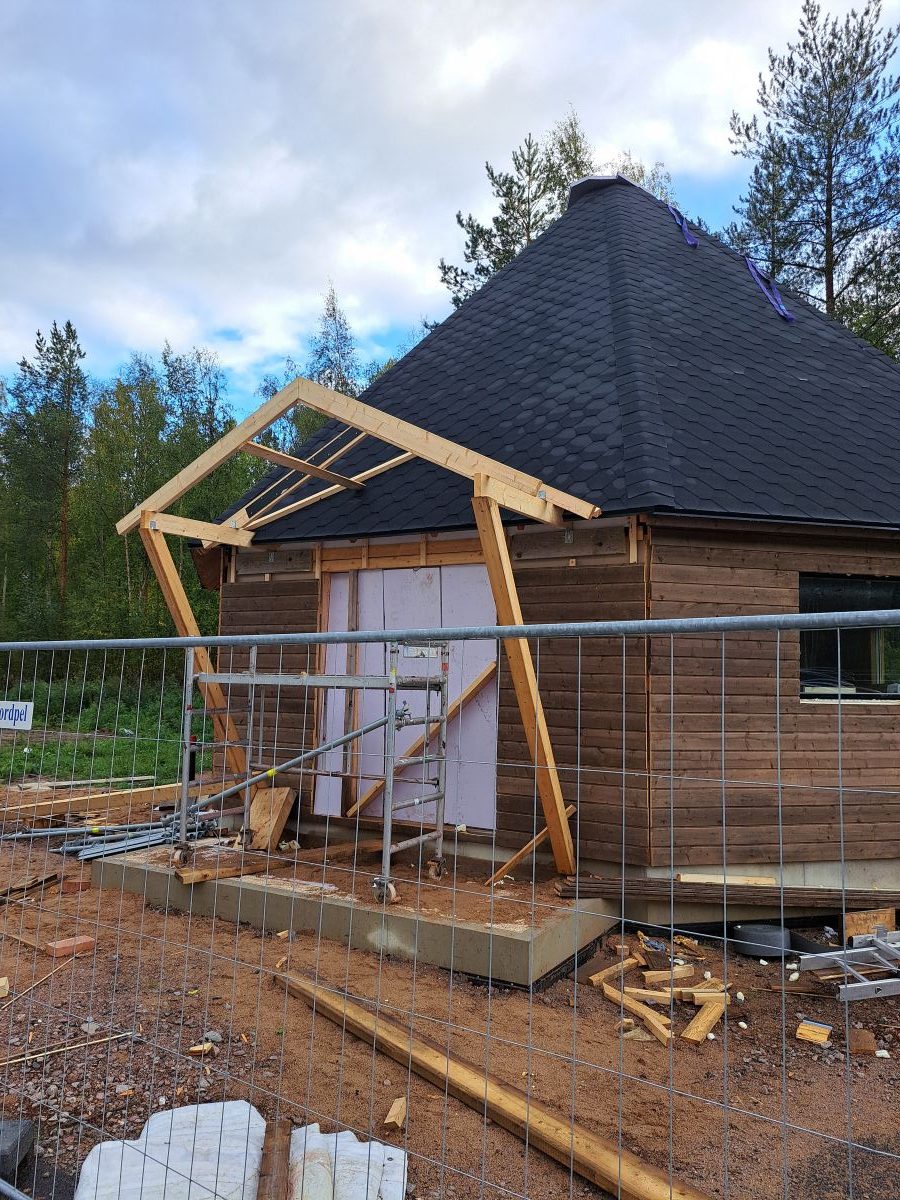

Syyssateiden takia ulkopuolen viimeistely oli hidasta runsaiden sateiden vuoksi, ainakin viikko meni odotellessa. Ulkoverhous ja sisääntulokatoksen runko saatiin kuitenkin valmiiksi syyskuun loppuun mennessä.

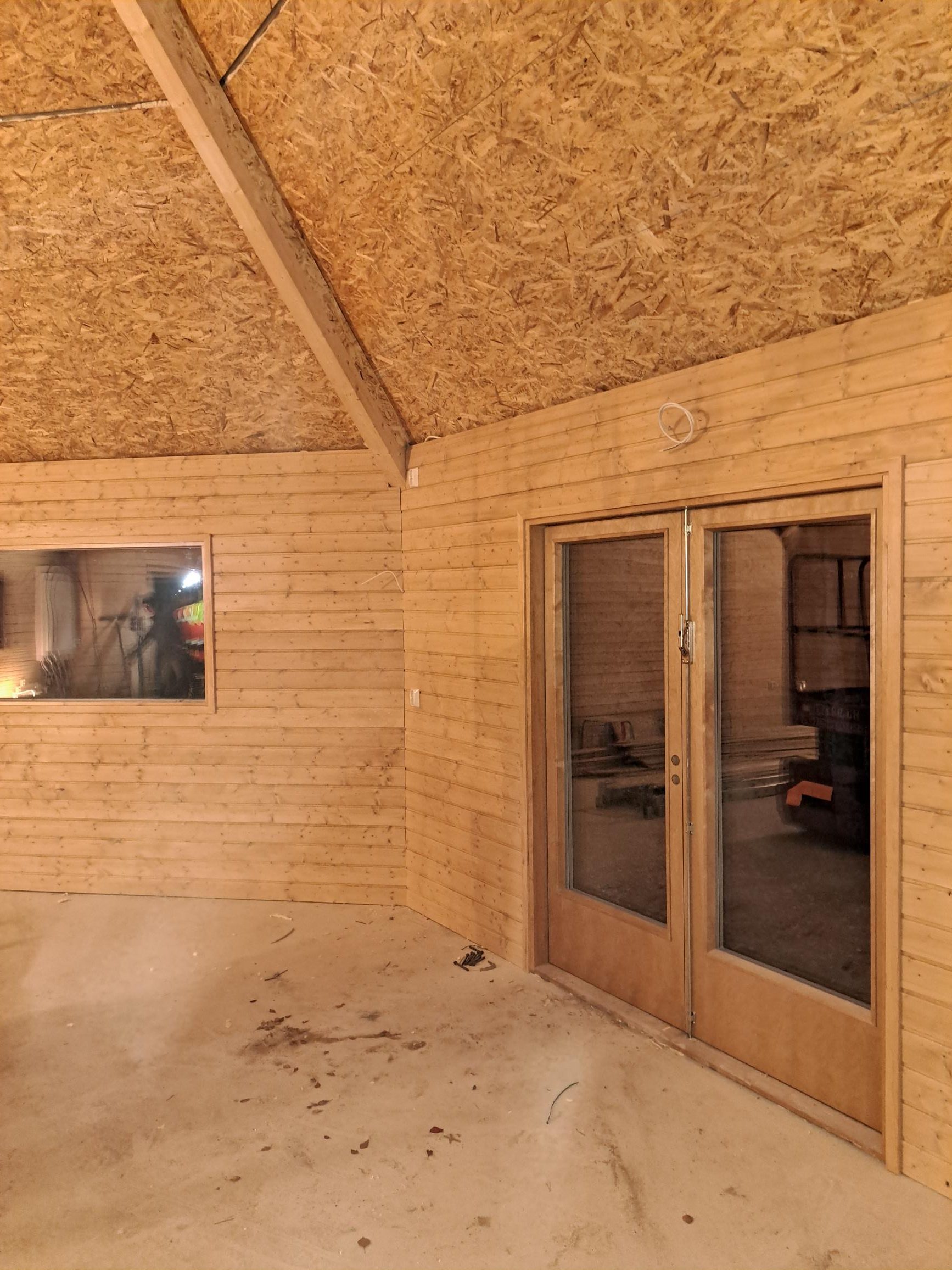

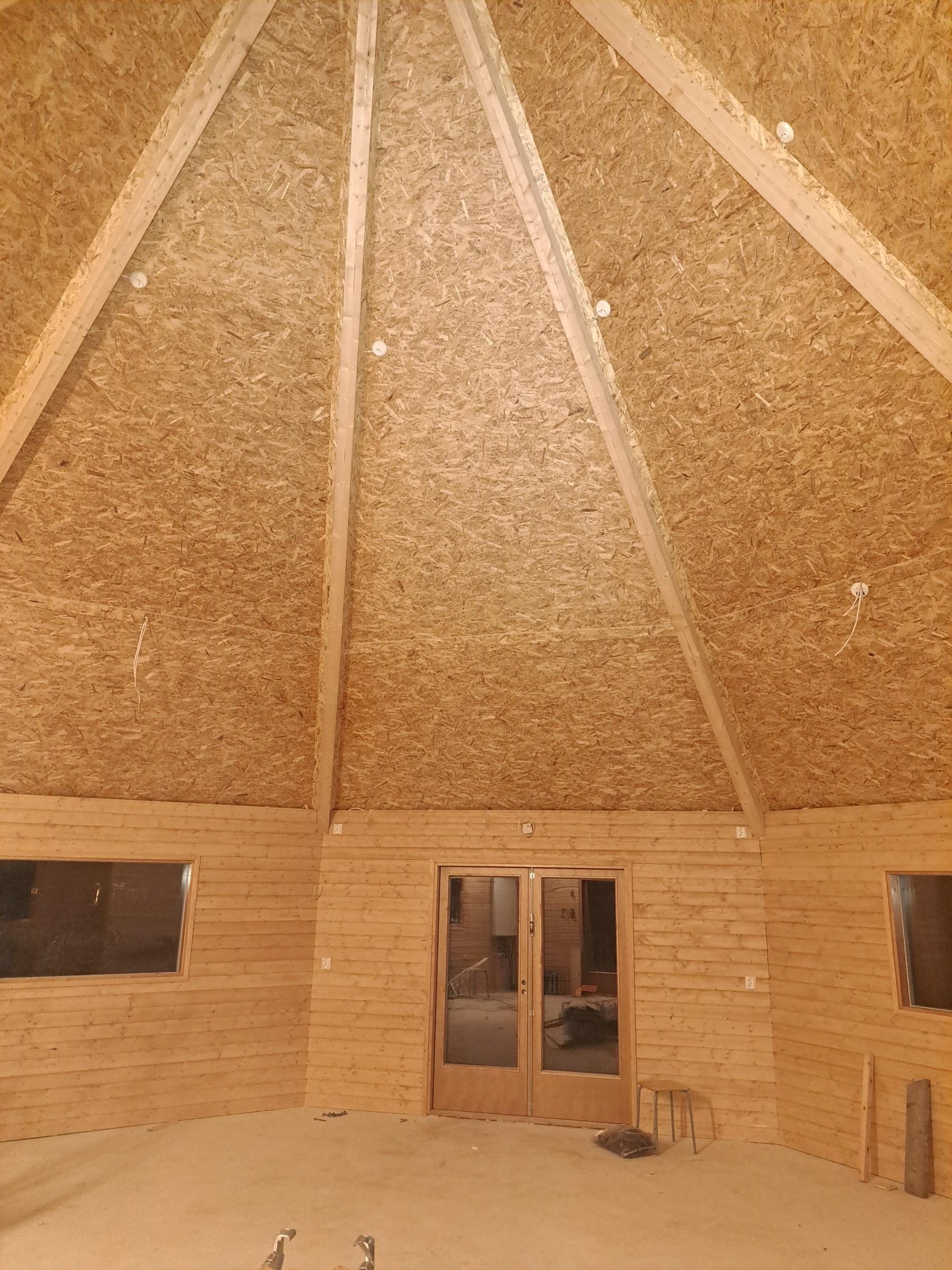

Lokakuun alussa sisäpuolella alkoi näyttää valmiilta, kun panelointi ja katon listoitukset saatiin päätökseen. Takaovikin oli asennettu paikalleen.

Ulkopuolella alkoi terassin ja invaluiskan teko. Pääovi asennettiin paikalleen porukalla, painoa on sen verran, ettei kaksi miestä riittänyt nostamaan. Nyt ei enää lämpö karkaa.

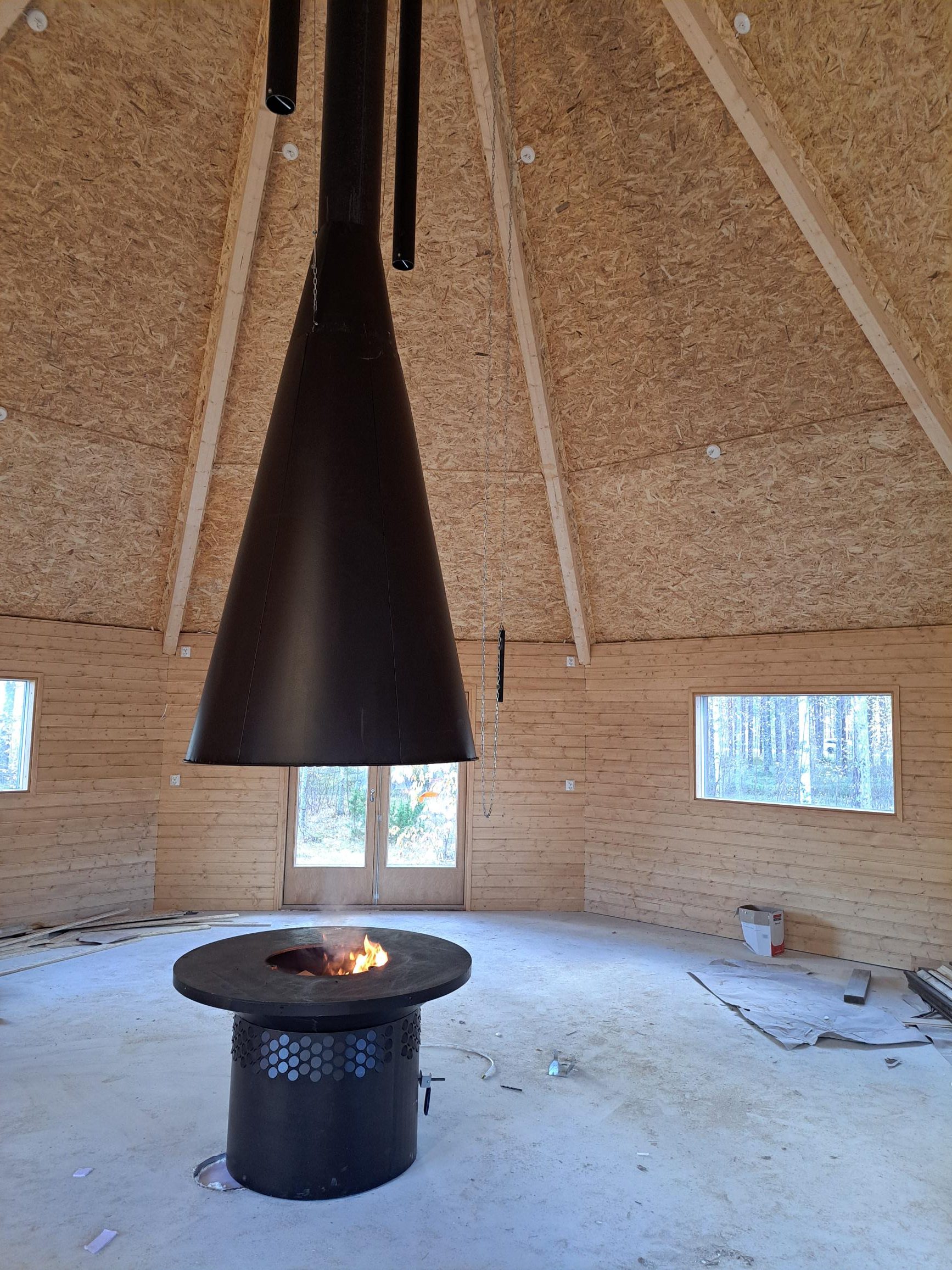

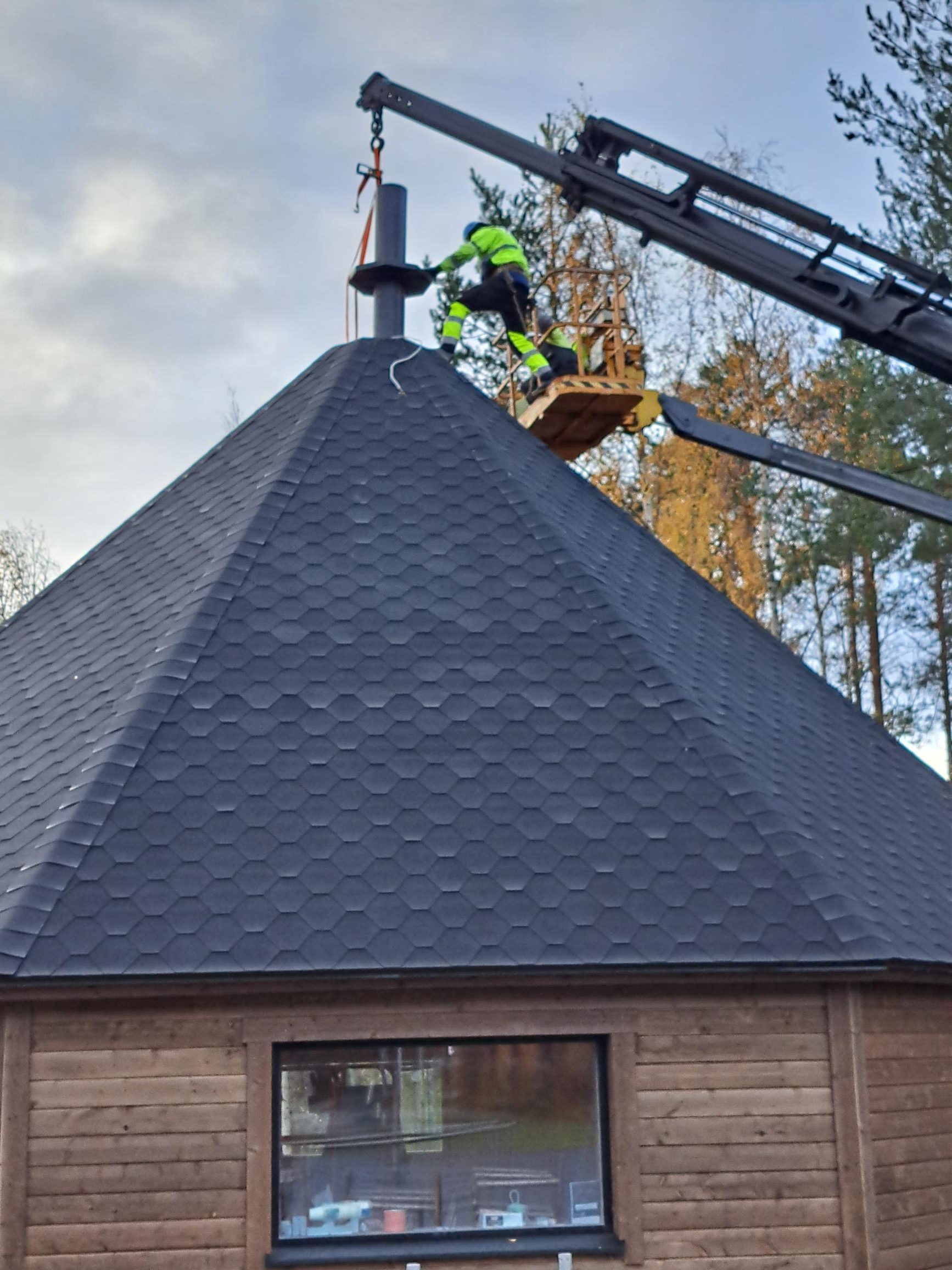

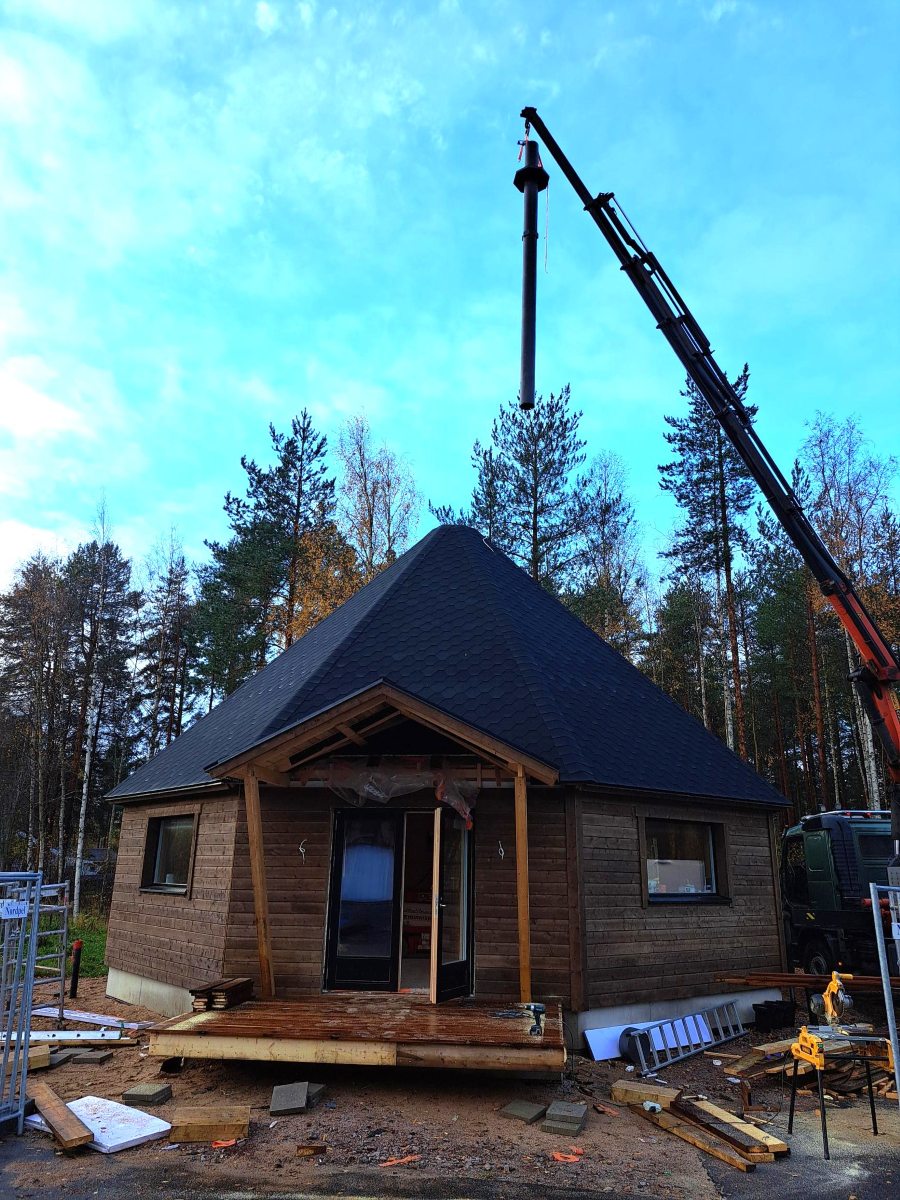

Piippu, savukaasuimuri ja tulisija asennettiin ennen lokakuun puolta väliä. Todettiin, että savu poistuu oikeaa reittiä.

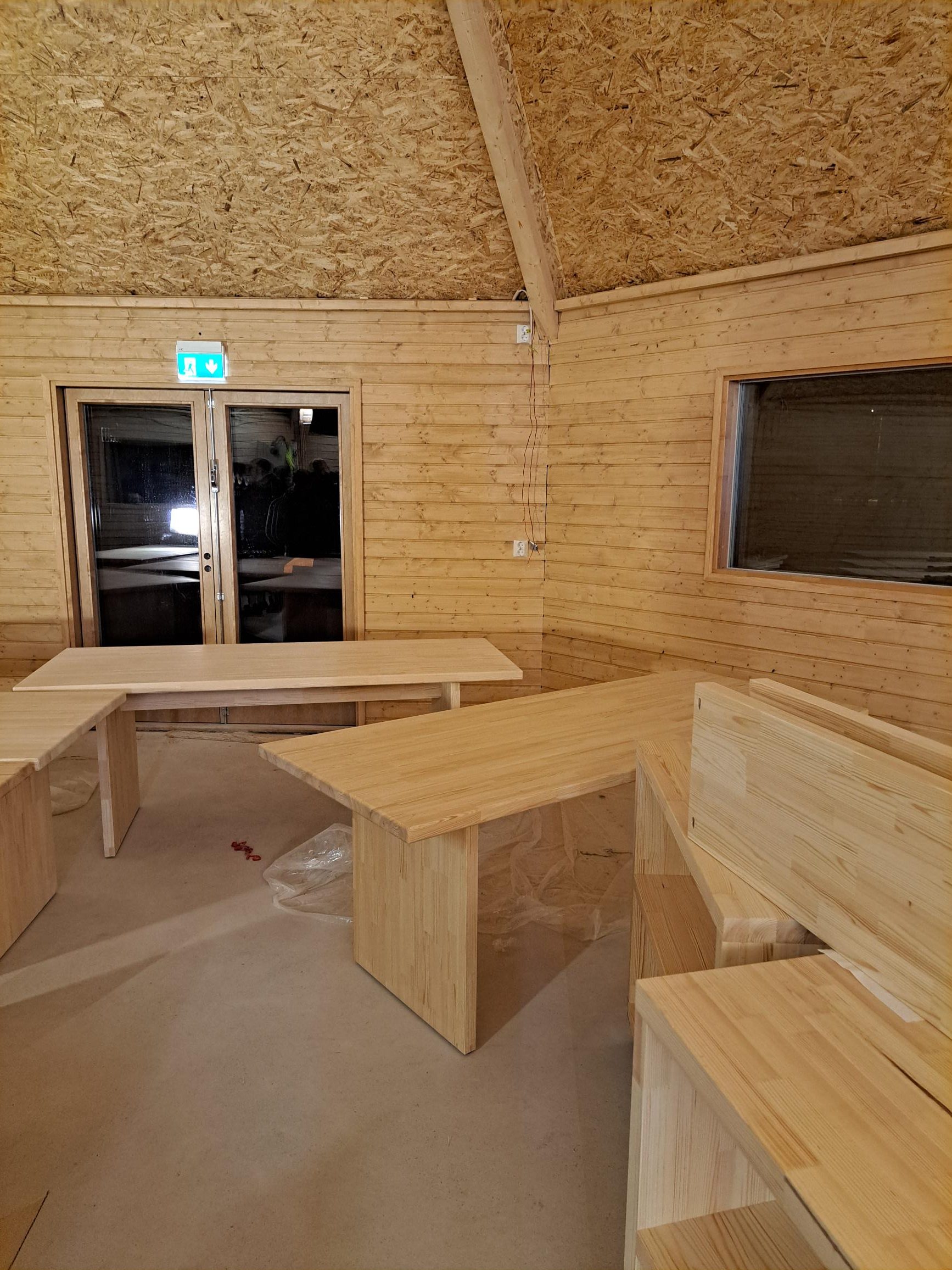

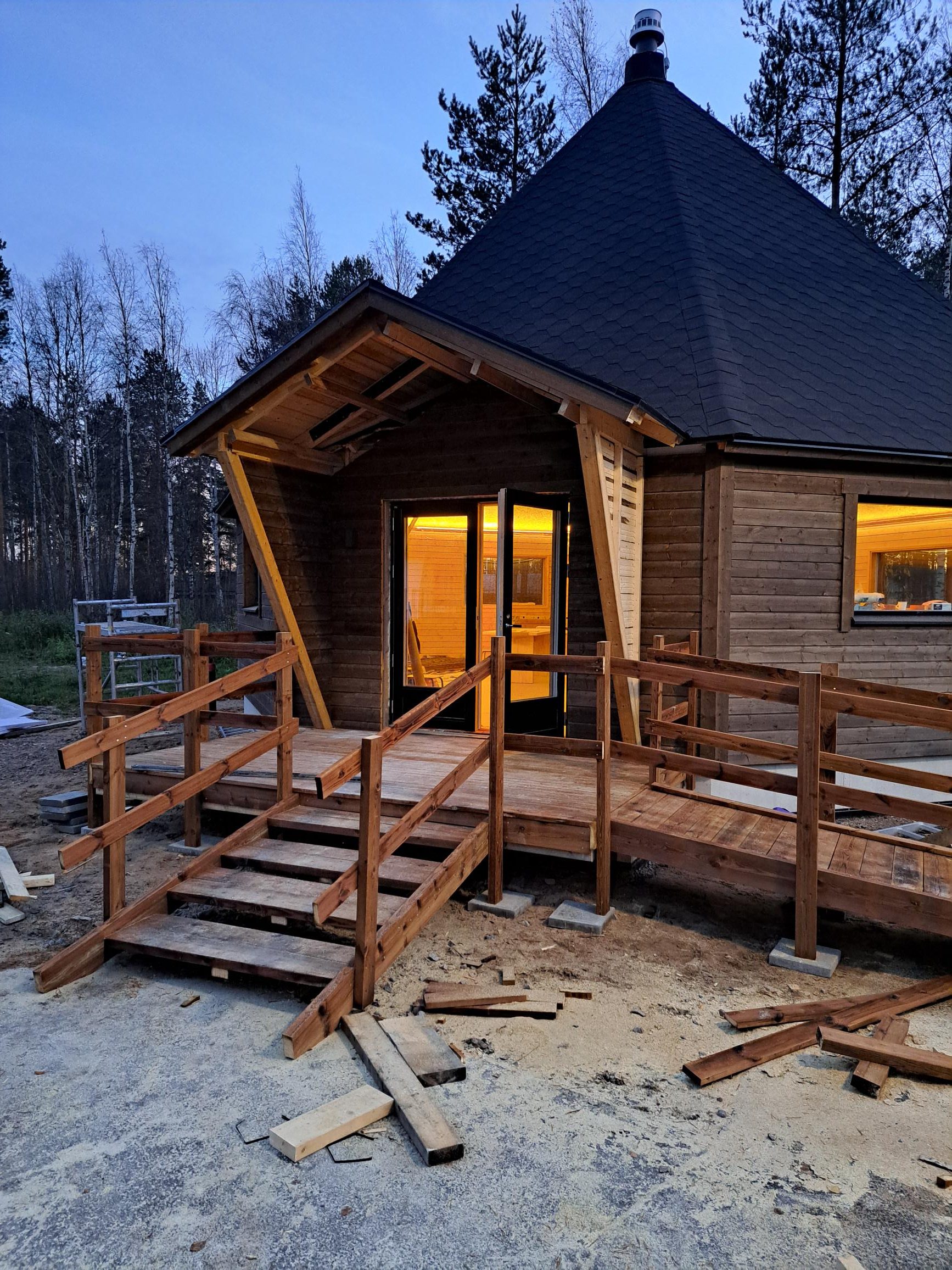

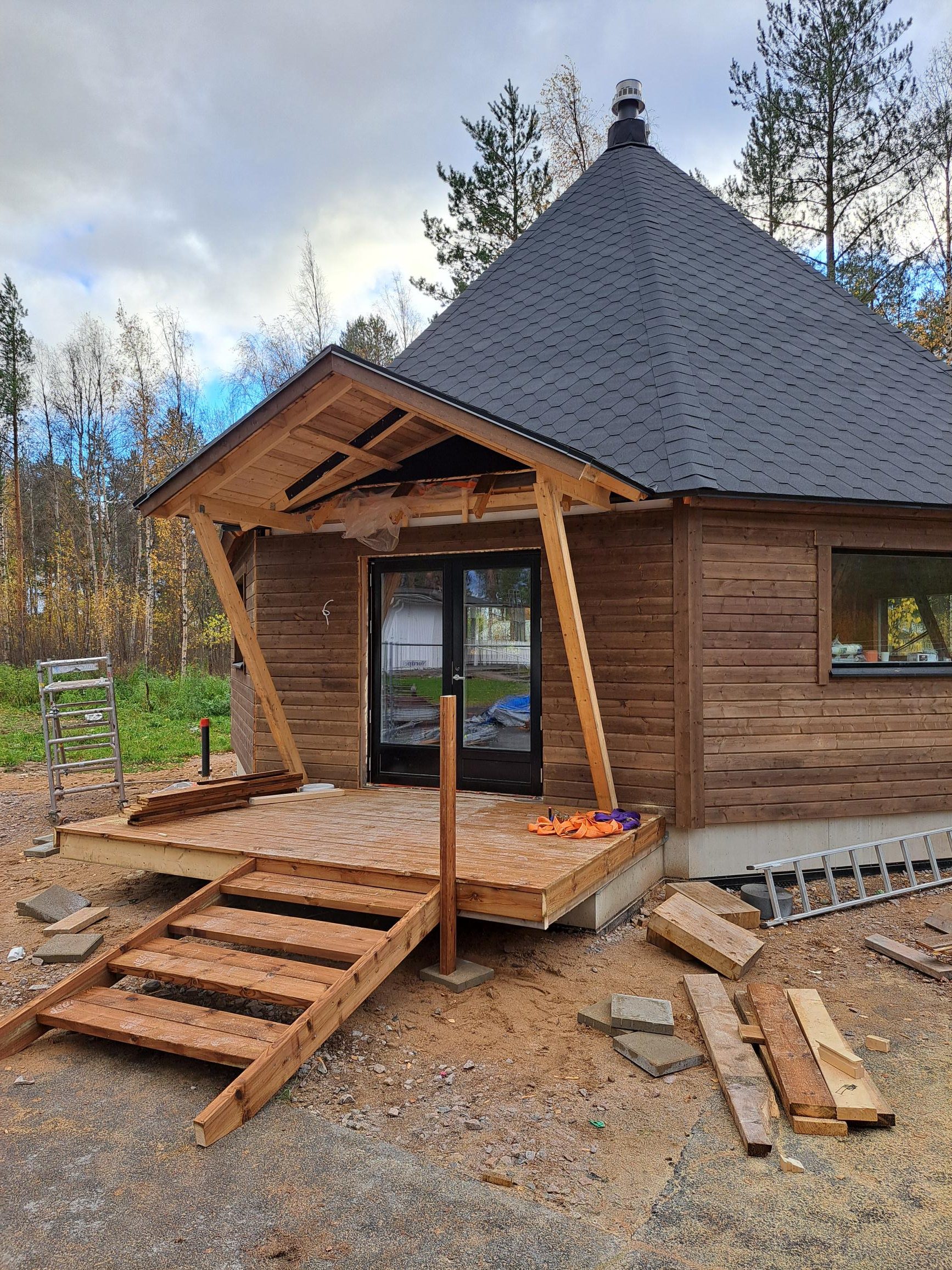

Puusepäntaitoiset miehet tekivät pöydät ja tarjoiluvaunut valmiista mäntylevystä parissa illassa ja toimittivat ne kodalle. Kalusteet käsiteltiin Osmocolorin vahalla. Terassi ja invaluiska valmistuivat lokakuun puolivälin jälkeen.

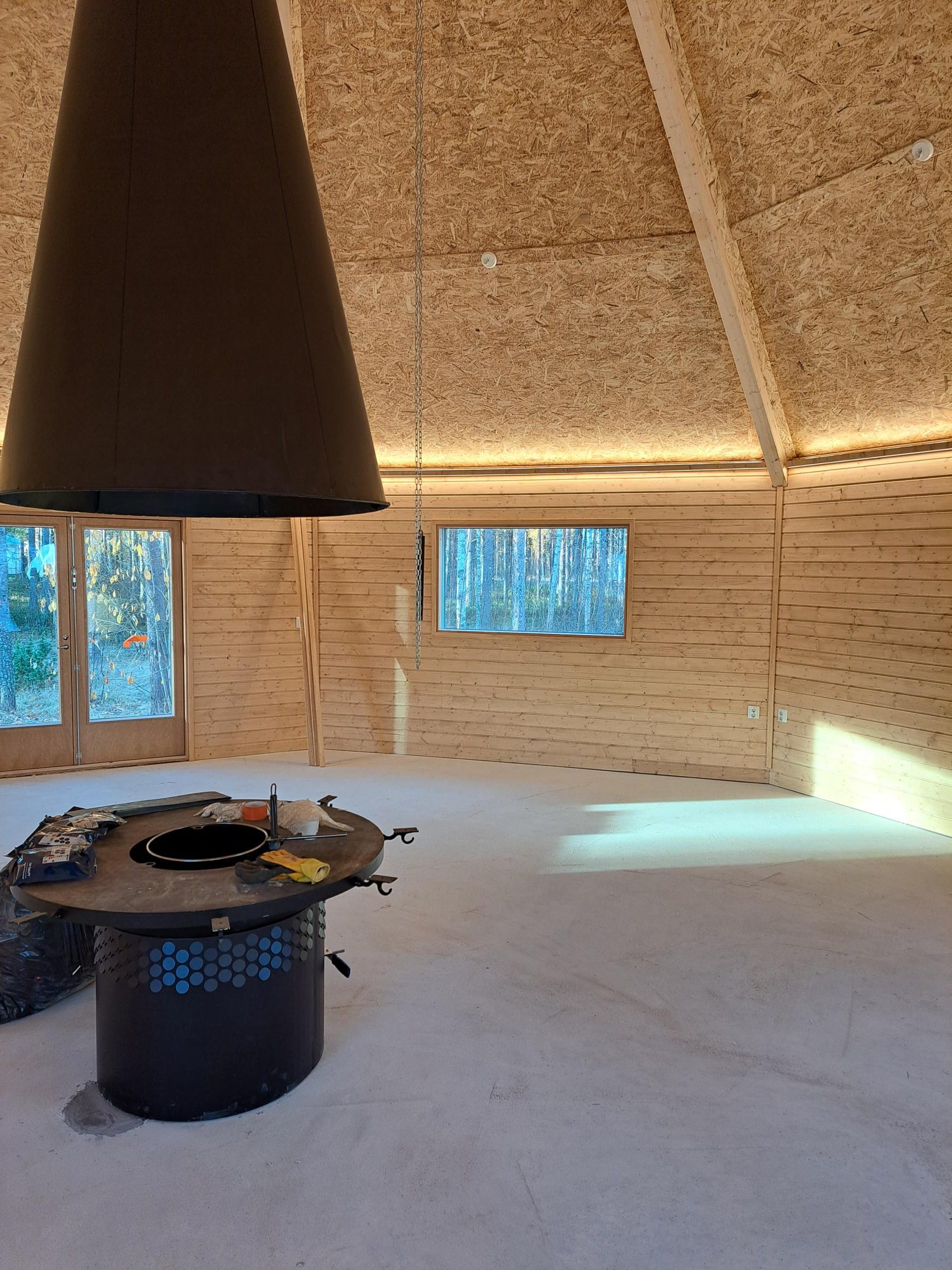

Lattian käsittelyä varten kota siivottiin, kannettiin kalusteen toimitalon sisälle ja muu tavara varastoon.

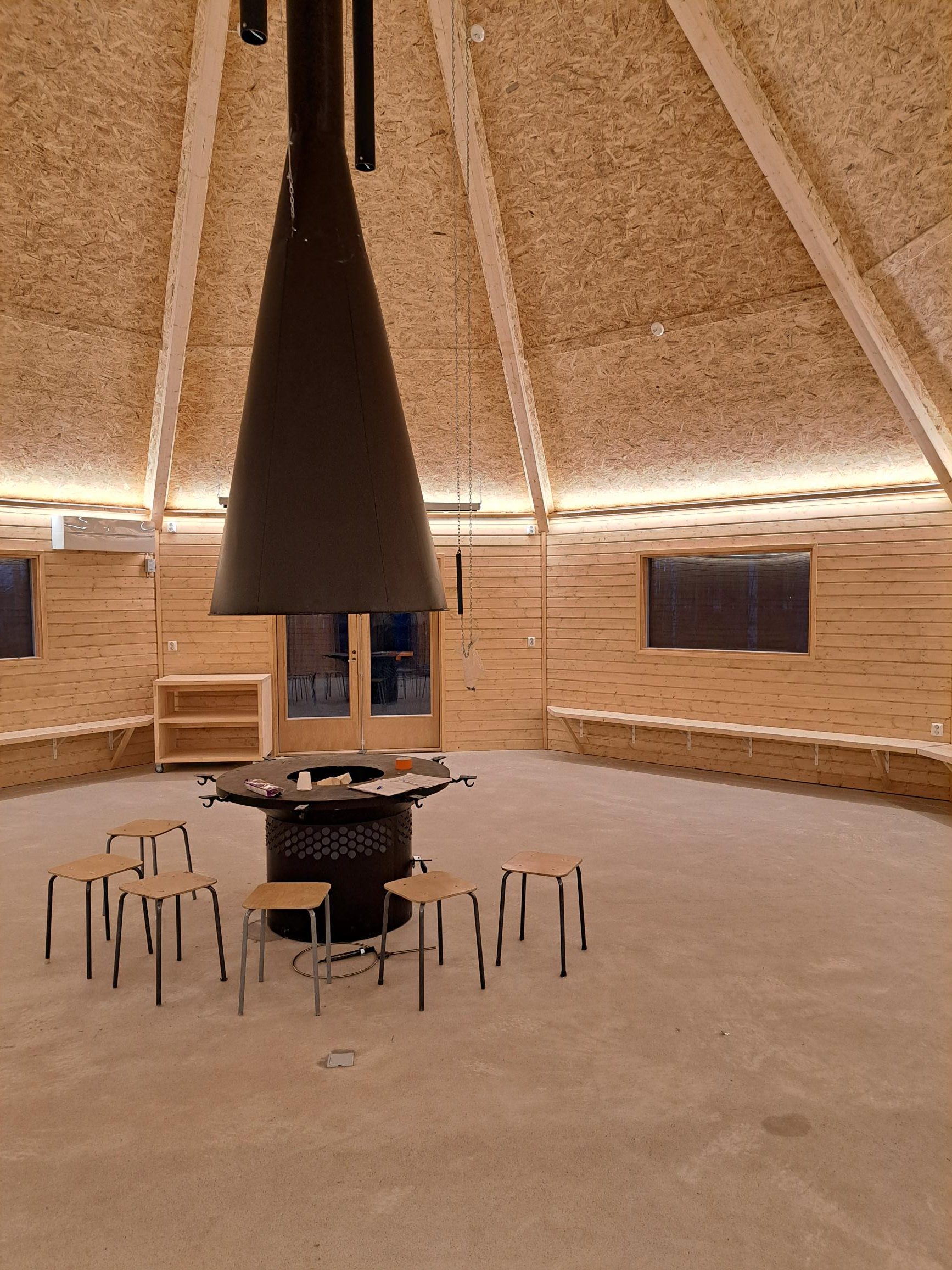

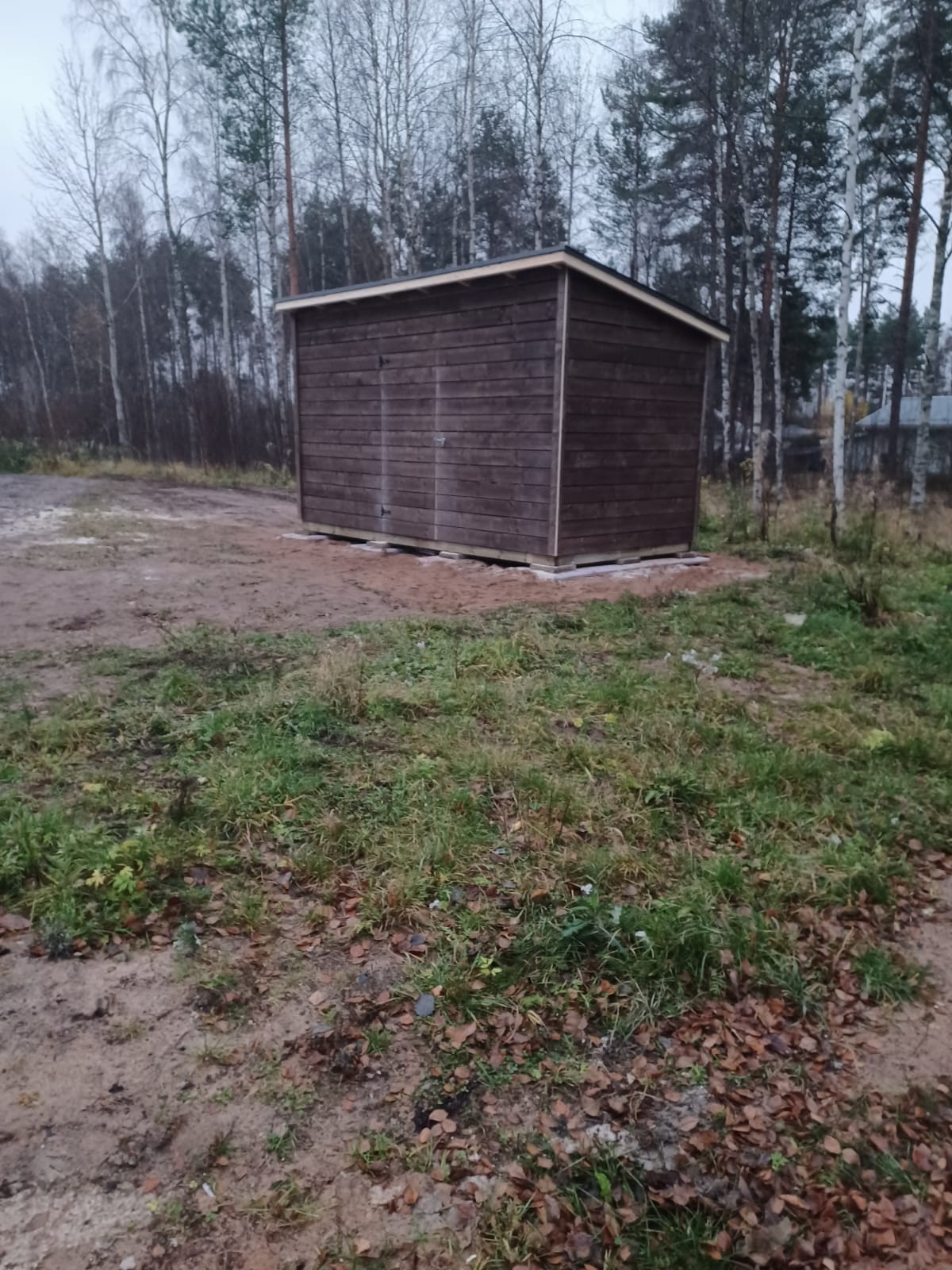

Lokakuun lopussa kota on sisältä valmis käyttöönotettavaksi. Liiterikin tuli parissa päivässä valmiiksi.

Kodan ulkoverhouksen ja hätäpoistumistien portaiden viimeistely, lukkojen ja sadevesirännien asennukset pitää vielä hoitaa ennen lopputarkastusta.
